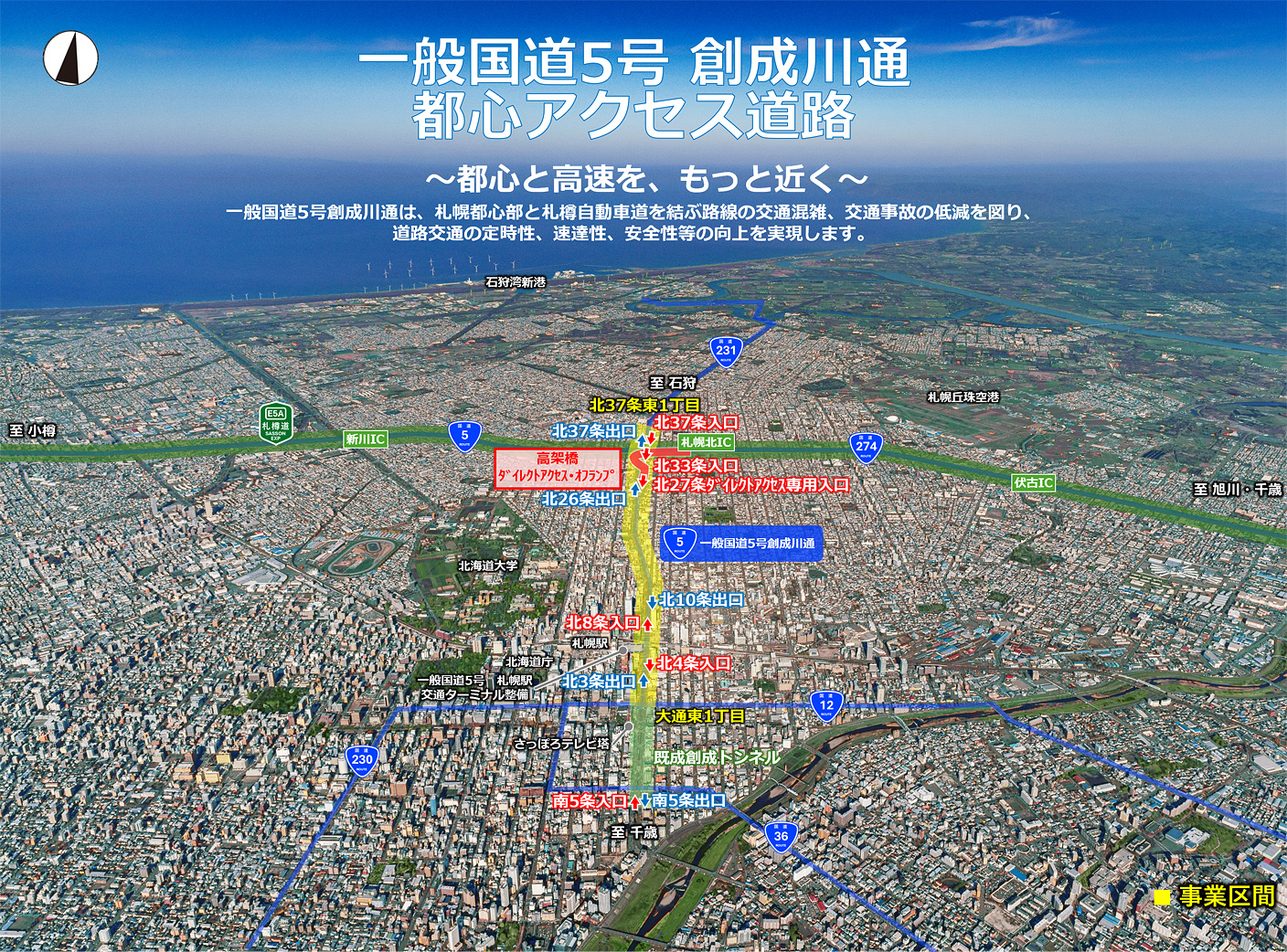

OVERVIEW

工事の実施状況

創成川通は、札幌都心部と札樽自動車道の区間を地下トンネルで結ぶ延長約4.8kmの事業です。

工事の流れ

  1. STEP 01 調査・設計【現在】

    施工にあたり、測量や設計のほか、地質調査等を実施しています。

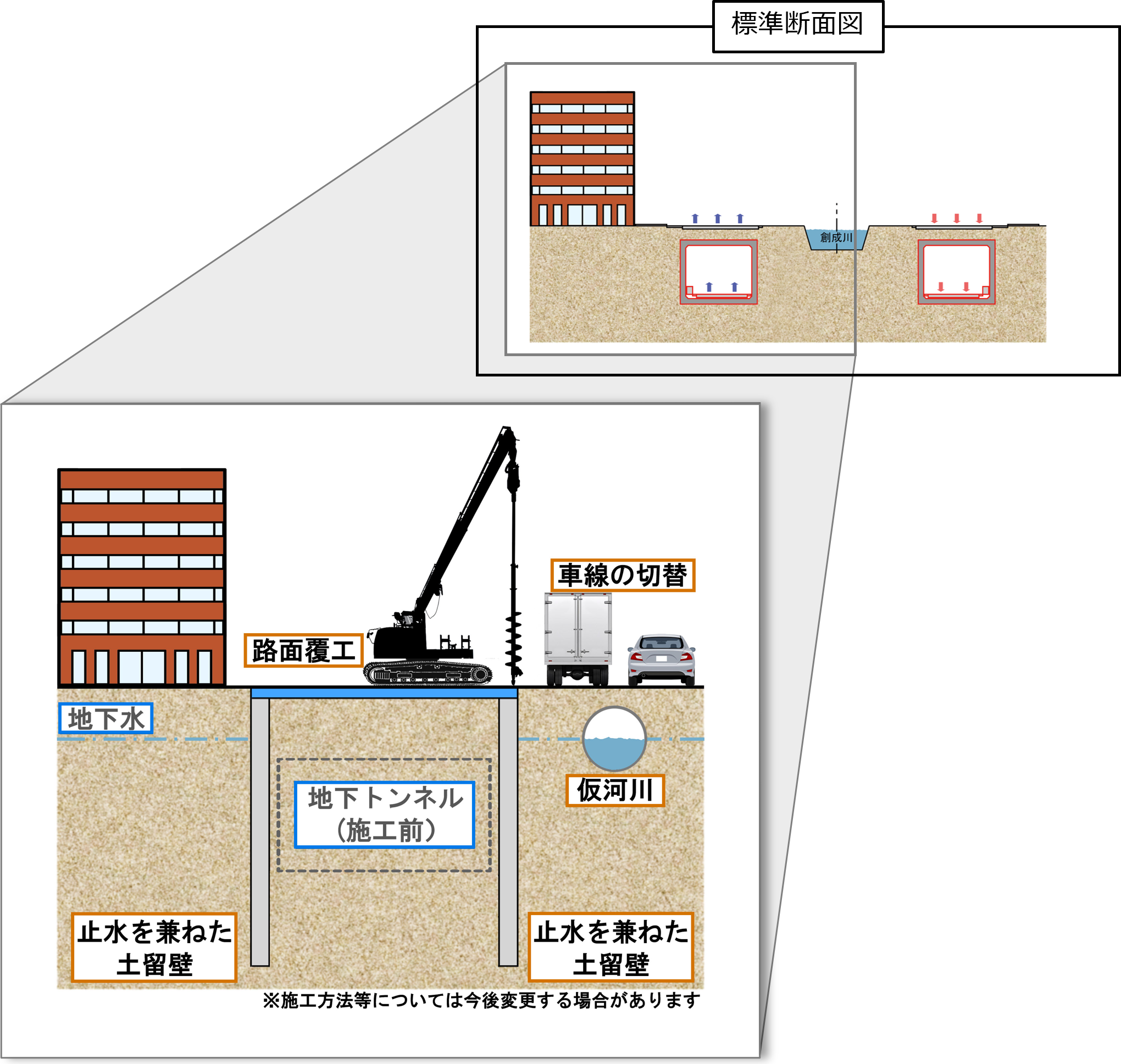

  2. STEP 02 仮河川、土留壁、路面覆工設置、 車線の切替

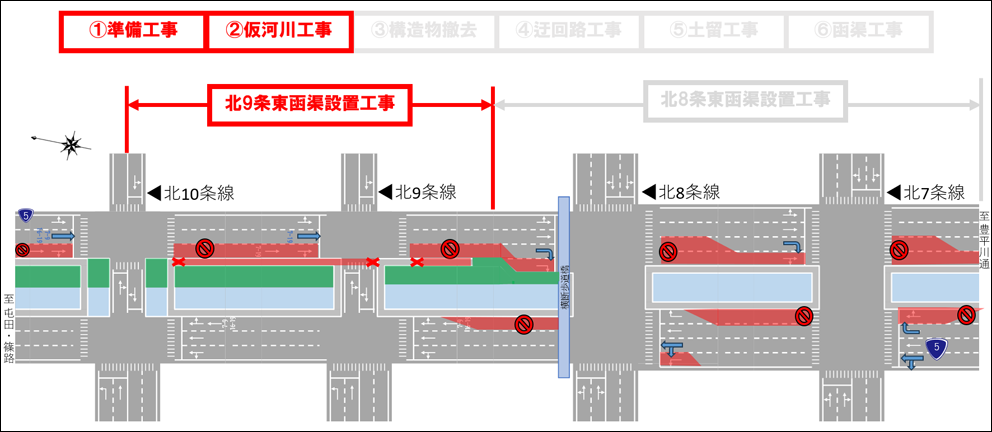

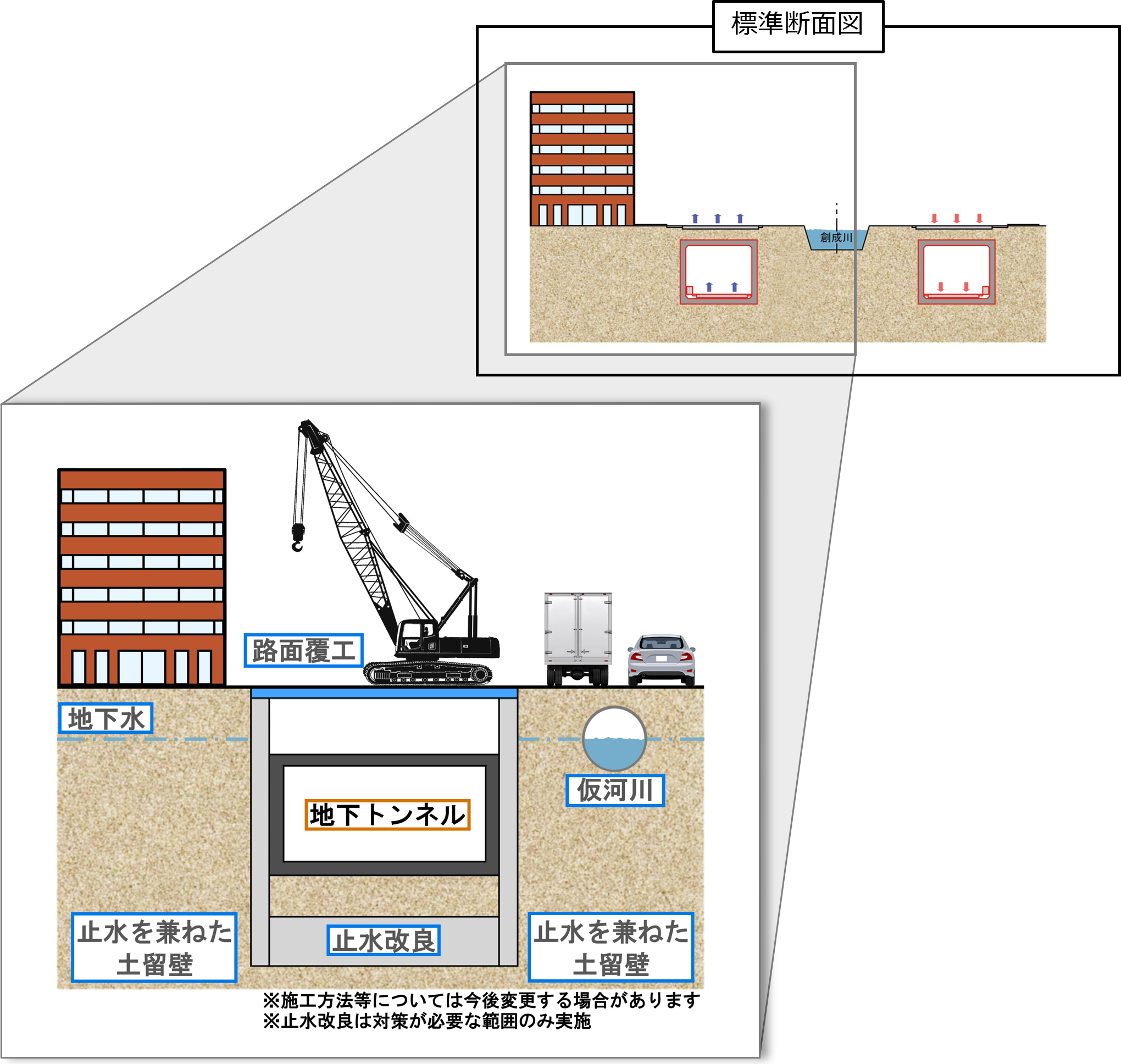

    地下トンネルを整備するため、仮河川や土留壁、路面覆工の設置と車線の切替を行います。

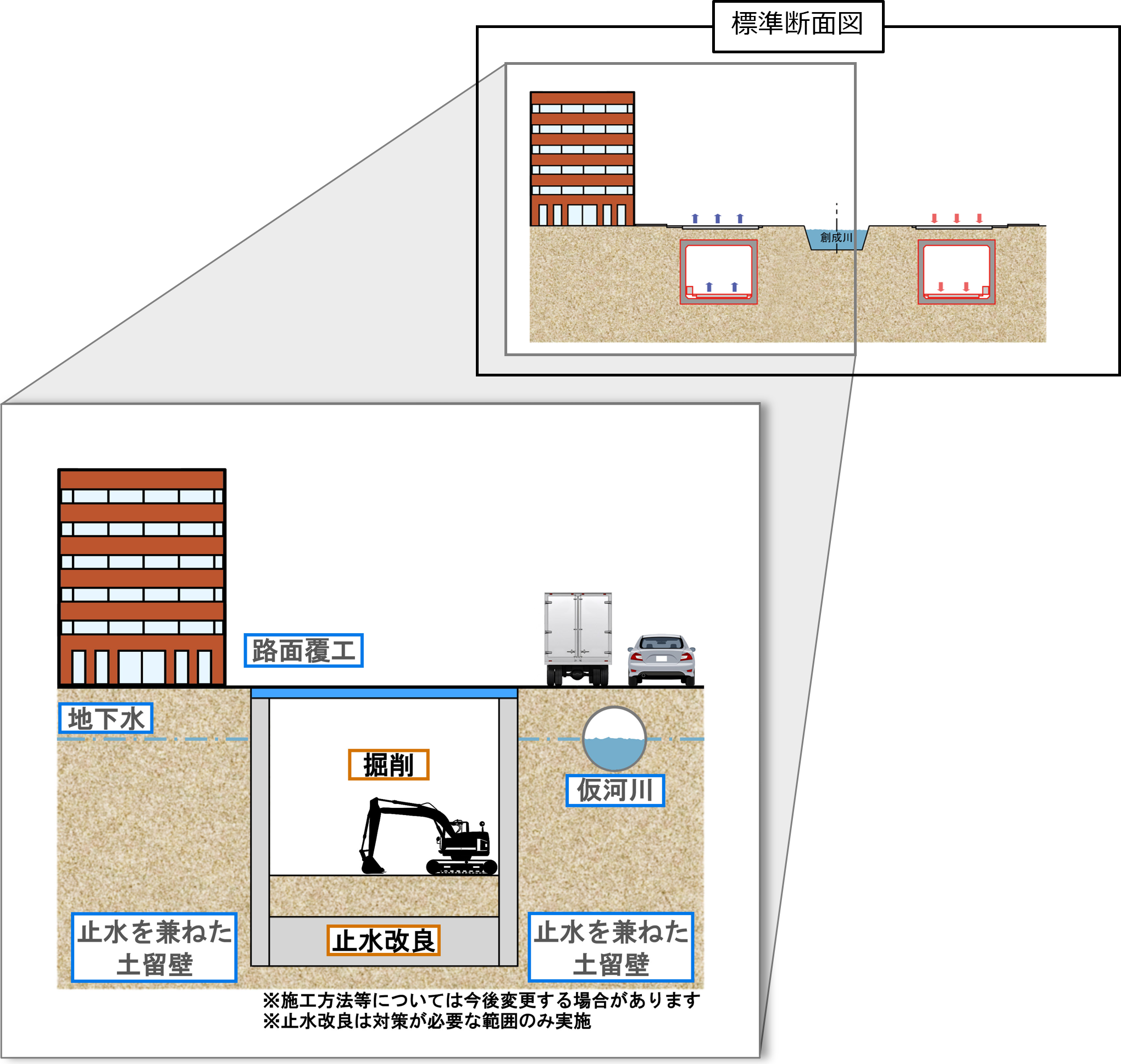

  3. STEP 03 掘削

    地下トンネルを整備するため、土砂の掘削を行います。
  4. STEP 04 地下トンネル施工

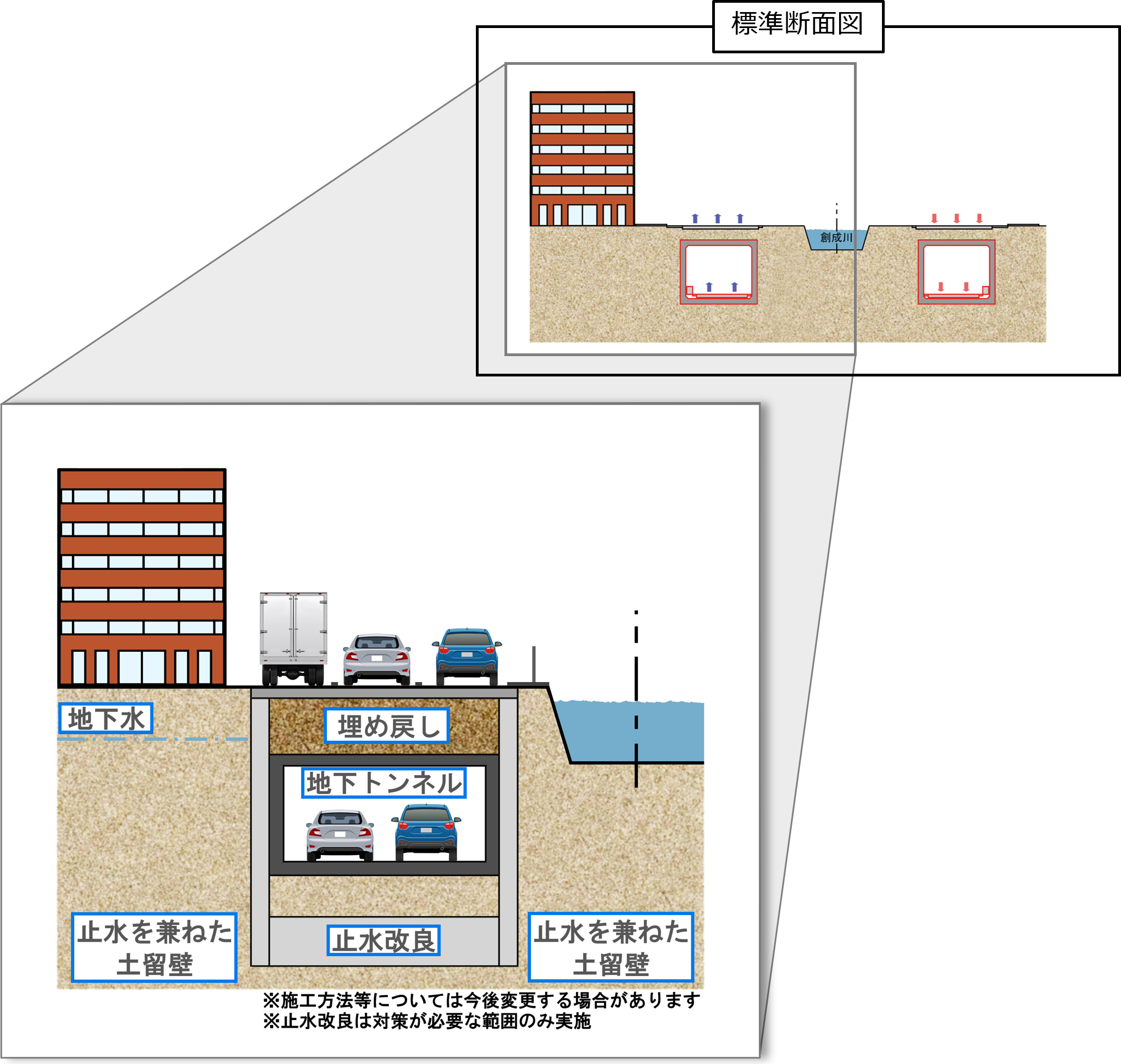

    掘削後に地下トンネルの施工を進めます。

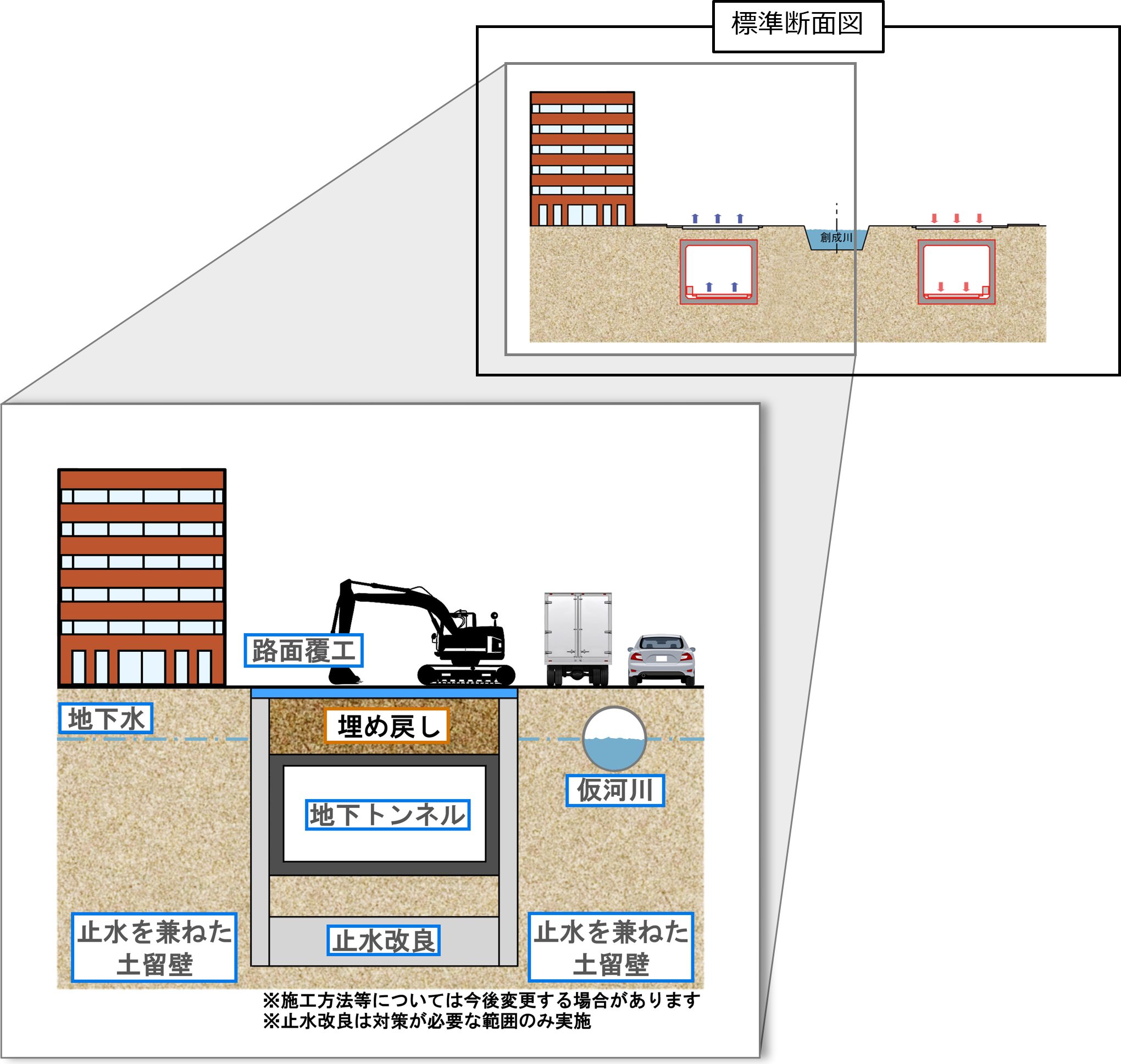

  5. STEP 05 埋め戻し、河川復旧

    掘削後の埋め戻しや河川の復旧作業を行います。
  6. STEP 06 完成

    都心と高速をつなぐ創成川通の完成です。

工事の概要

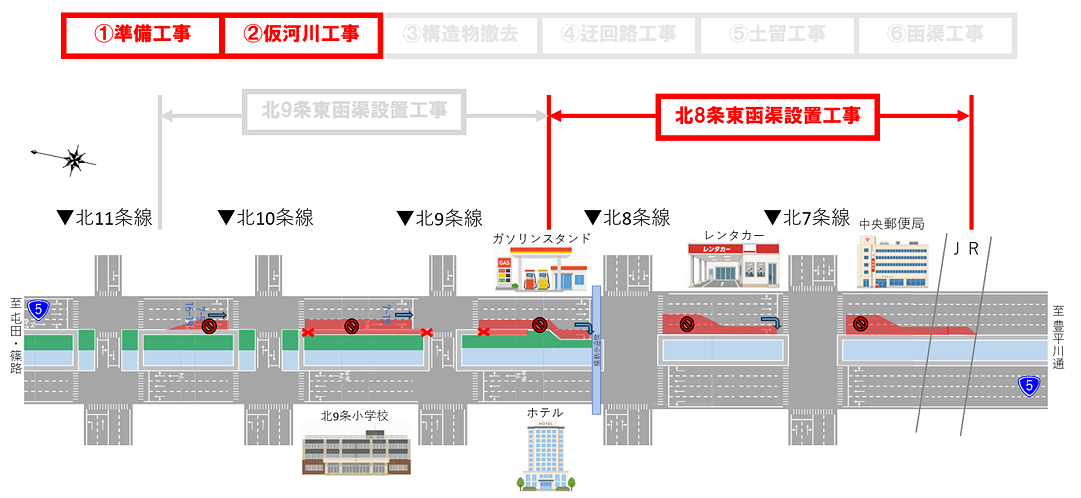

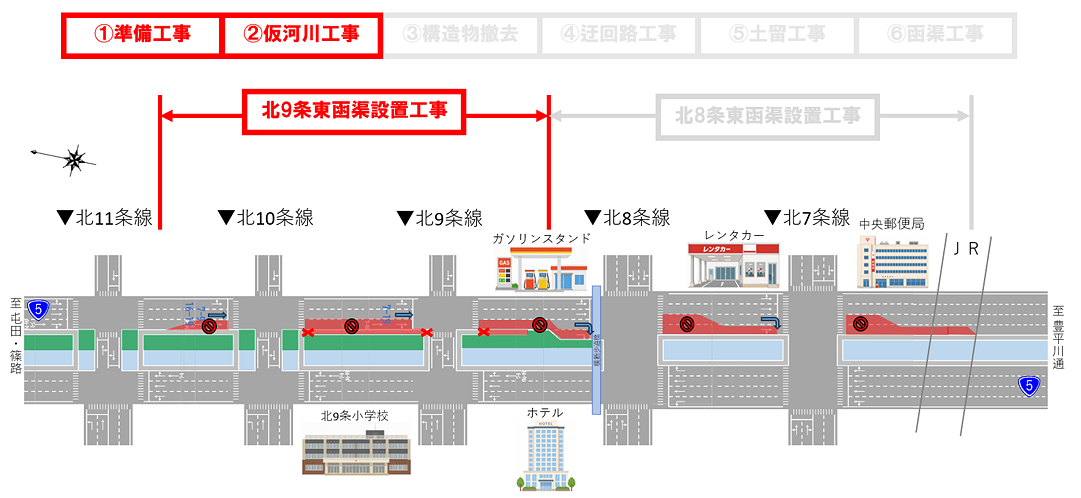

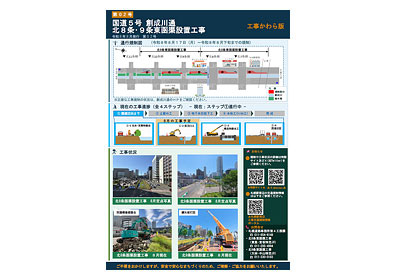

各種調査設計のほか、地下埋設物の移設等が完了する等、工事の準備が整った箇所から順次整備を進めています。

ZoomIn

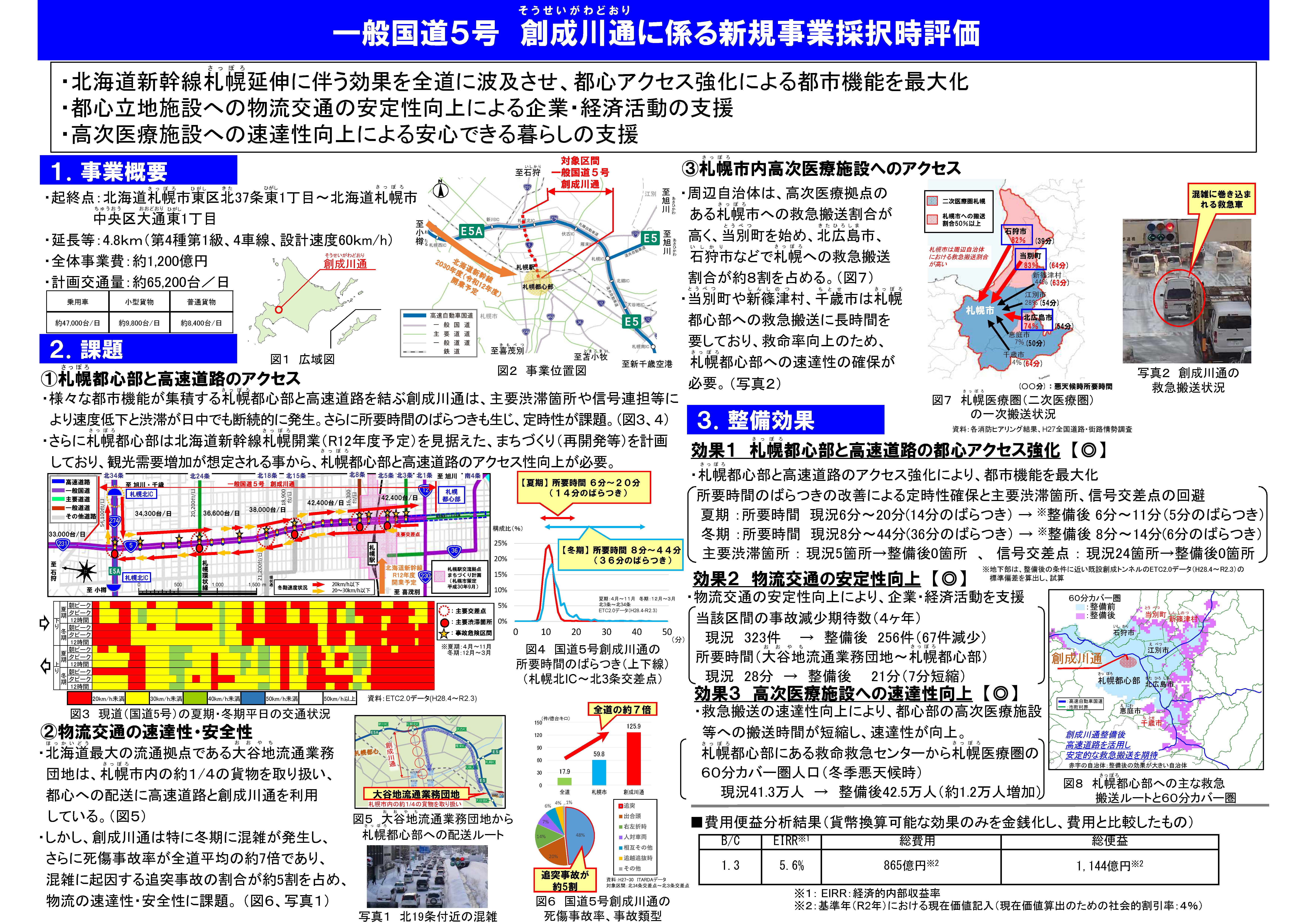

ZoomOut

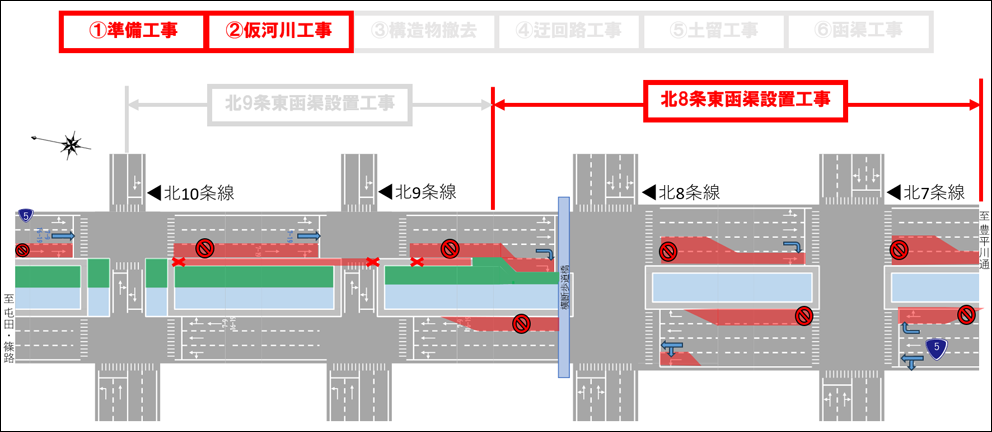

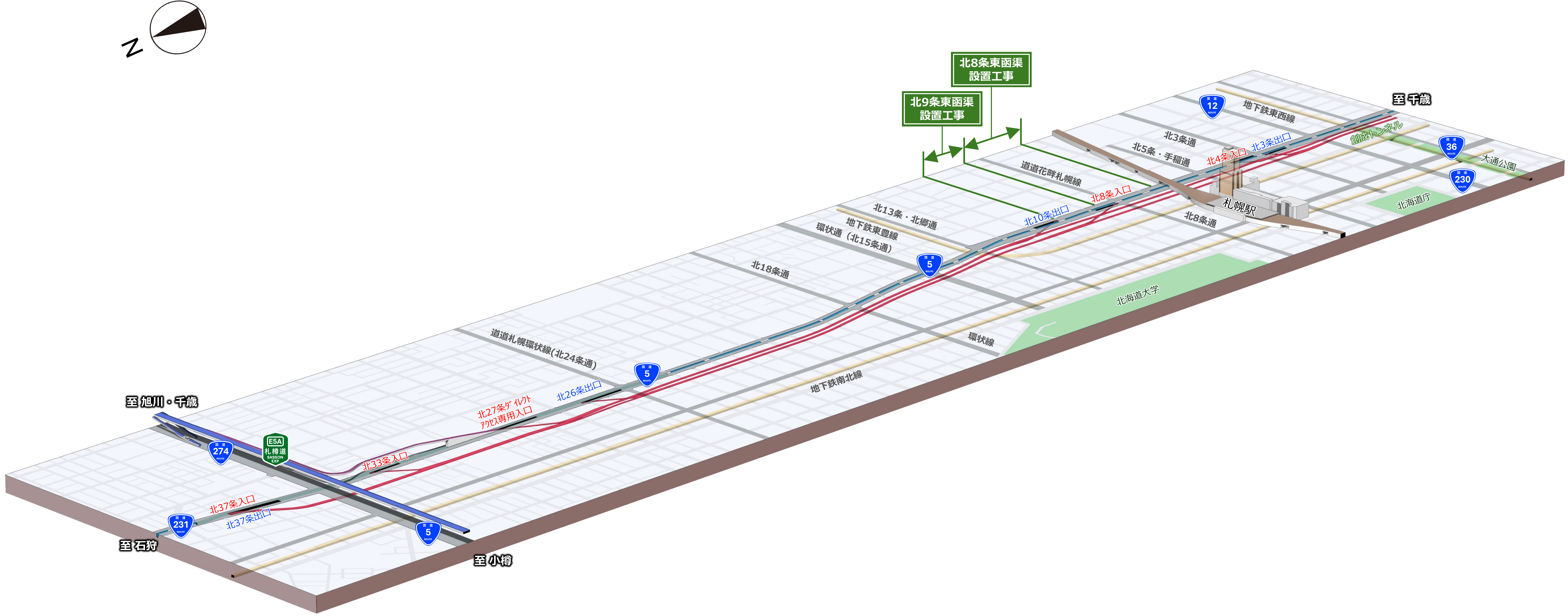

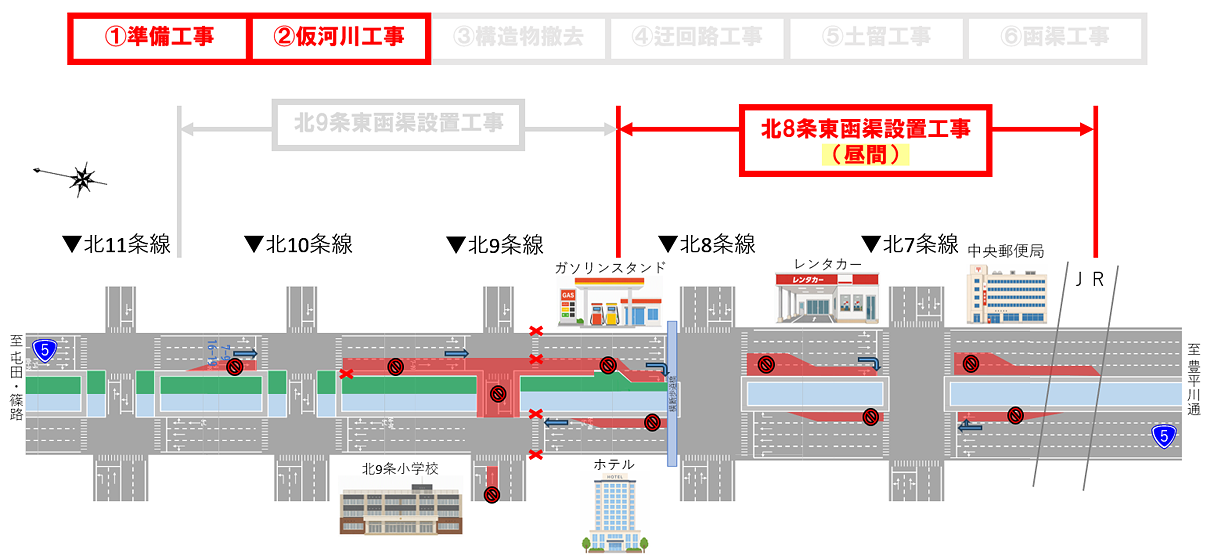

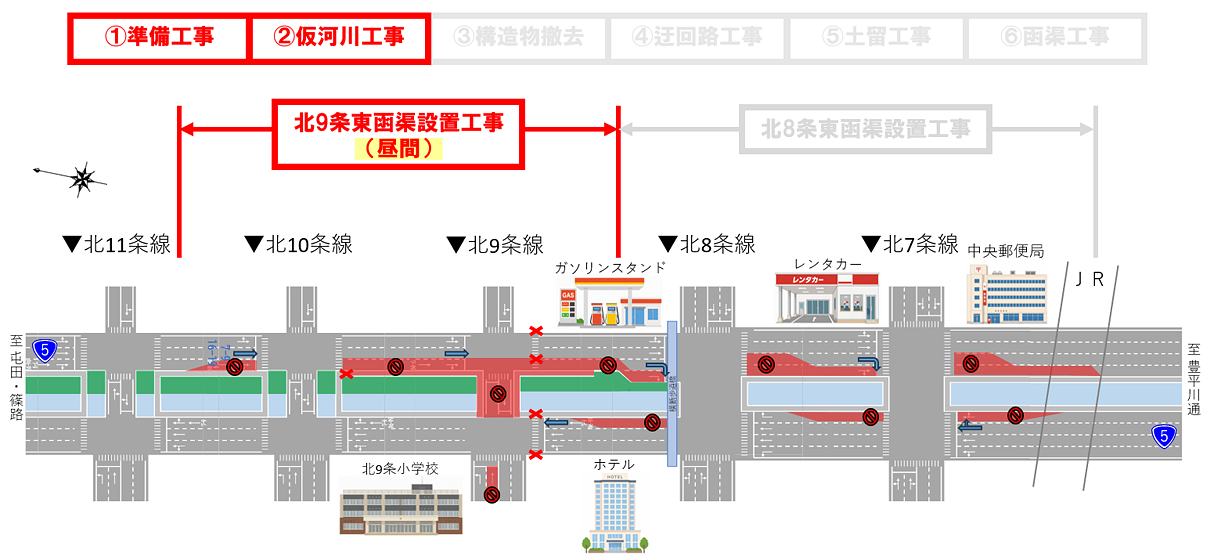

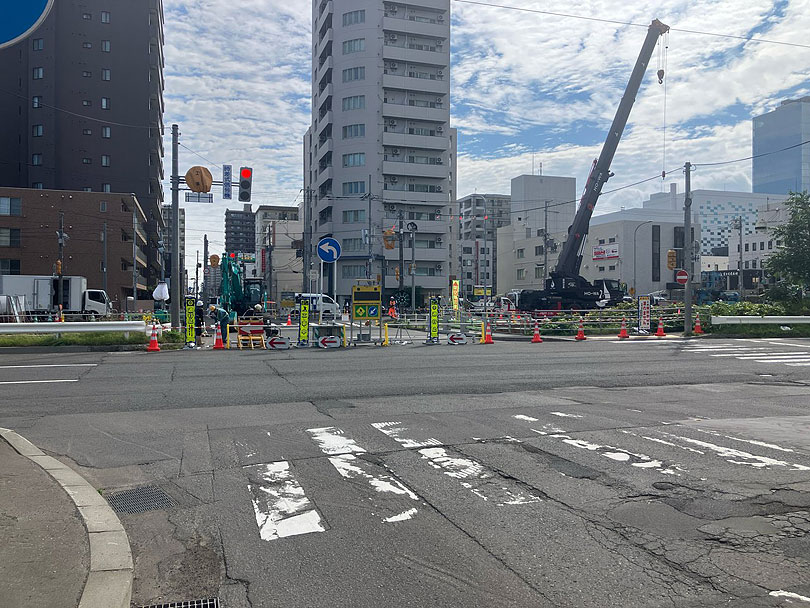

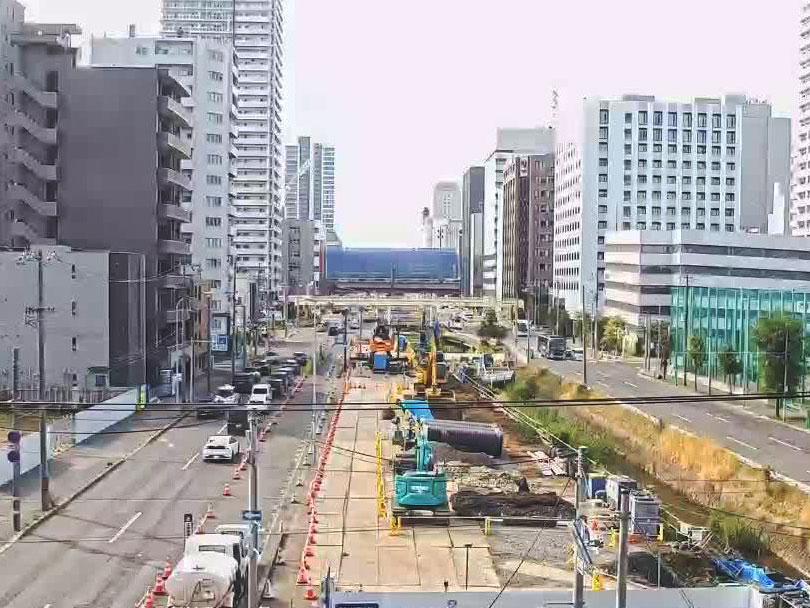

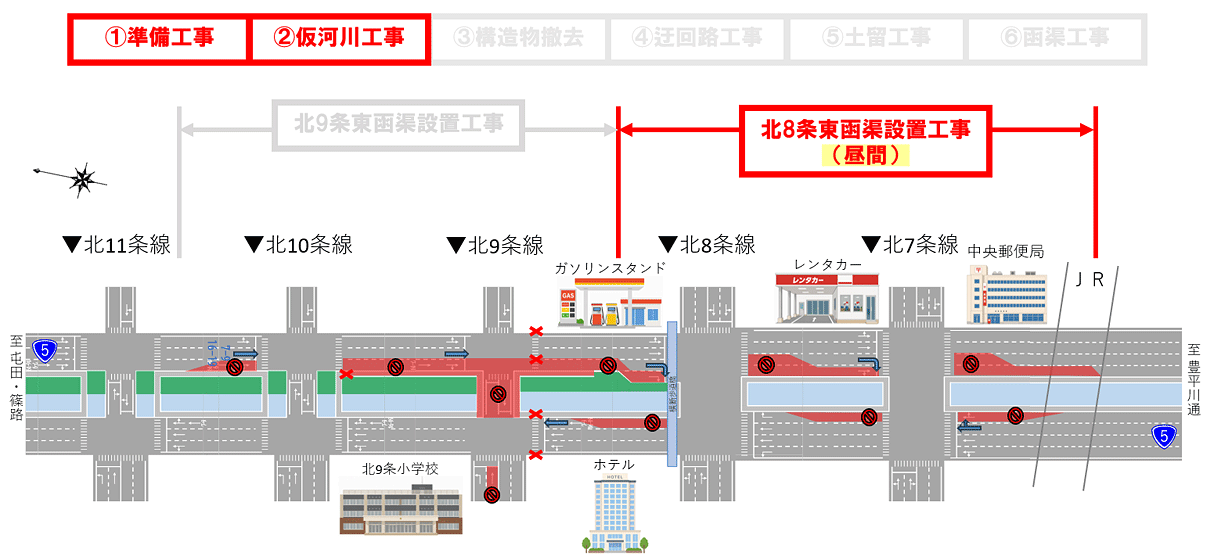

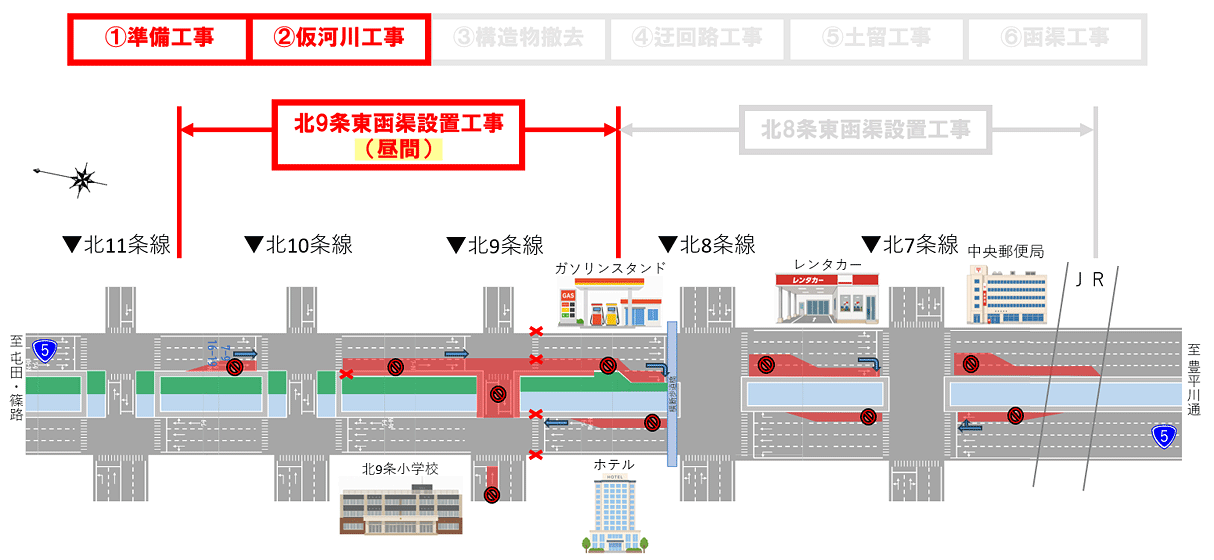

工事規制の状況

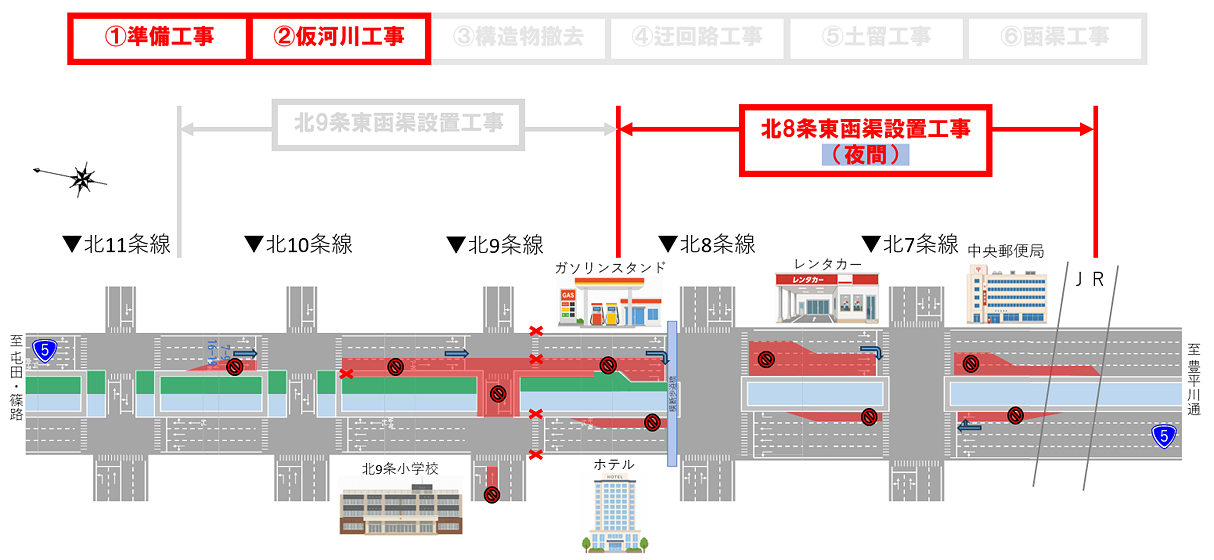

規制期間:令和8年7月1日(水)~令和8年8月下旬

※本図は一般的な作業時の通行規制を示したモデル図です。

※作業内容・現地条件・天候等により規制方法が異なる場合がありますので、現地の規制に従っていただくようお願いいたします。

※工事規制の状況は、規制形態が確定した段階で更新します。

※工事区間手前に、交通規制をご案内する看板を設置しておりますので、迂回にご協力ください。

その他札幌駅周辺の工事交通規制状況は、下記ポータルサイトからご覧下さい

札幌駅周辺 工事交通規制情報ポータル

日々更新中 工事の様子

  • 2026

    2026

    1

    撮影箇所①

    撮影箇所①

    2026.01.20

    写真のタイトルが入ります。写真のタイトルが入ります。

    撮影箇所②

    撮影箇所②

    2026.01.20

    写真のタイトルが入ります。写真のタイトルが入ります。

    撮影箇所③

    撮影箇所③

    2026.01.20

    写真のタイトルが入ります。写真のタイトルが入ります。

  • 2025

    2025

    12

    撮影箇所①

    撮影箇所①

    2025.12.01

    写真のタイトルが入ります。写真のタイトルが入ります。

    撮影箇所②

    撮影箇所②

    2025.12.05

    写真のタイトルが入ります。写真のタイトルが入ります。

    撮影箇所③

    撮影箇所③

    2025.12.02

    写真のタイトルが入ります。写真のタイトルが入ります。

    2025

    11

    撮影箇所①

    撮影箇所①

    2025.11.01

    写真のタイトルが入ります。写真のタイトルが入ります。

    撮影箇所②

    撮影箇所②

    2025.11.03

    写真のタイトルが入ります。写真のタイトルが入ります。

    撮影箇所③

    撮影箇所③

    2025.11.06

    写真のタイトルが入ります。写真のタイトルが入ります。

※本図は一般的な作業時の通行規制を示したモデル図です。

※作業内容・現地条件・天候等により規制方法が異なる場合がありますので、現地の規制に従っていただくようお願いいたします。

※工事規制の状況は、規制形態が確定した段階で更新します。

※工事区間手前に、交通規制をご案内する看板を設置しておりますので、迂回にご協力ください。

その他札幌駅周辺の工事交通規制状況は、下記ポータルサイトからご覧下さい

札幌駅周辺 工事交通規制情報ポータル

日々更新中 工事の様子

  • 2026

    2026

    1

    撮影箇所①

    撮影箇所①

    2026.01.20

    写真のタイトルが入ります。写真のタイトルが入ります。

    撮影箇所①

    撮影箇所①

    2026.01.20

    写真のタイトルが入ります。写真のタイトルが入ります。

    撮影箇所①

    撮影箇所①

    2026.01.20

    写真のタイトルが入ります。写真のタイトルが入ります。

  • 2025

    2025

    12

    撮影箇所①

    撮影箇所①

    2025.12.01

    写真のタイトルが入ります。写真のタイトルが入ります。

    撮影箇所①

    撮影箇所①

    2025.12.01

    写真のタイトルが入ります。写真のタイトルが入ります。

    撮影箇所①

    撮影箇所①

    2025.12.01

    写真のタイトルが入ります。写真のタイトルが入ります。

    2025

    11

    撮影箇所①

    撮影箇所①

    2025.11.01

    写真のタイトルが入ります。写真のタイトルが入ります。

    撮影箇所①

    撮影箇所①

    2025.11.01

    写真のタイトルが入ります。写真のタイトルが入ります。

    撮影箇所①

    撮影箇所①

    2025.11.01

    写真のタイトルが入ります。写真のタイトルが入ります。

STORY

事業の経緯

検討開始から現在に至るまでの歩みを時系列でご紹介します。地域の未来を支えるインフラ整備のプロセスについてご確認いただけます。

  • 20266

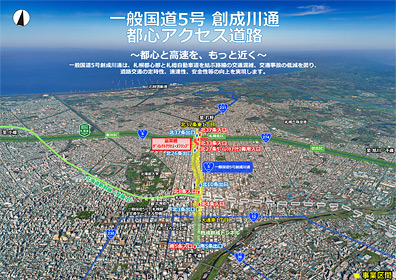

    一般国道5号創成川通 特設ホームページを開設

    一般国道5号創成川通、都心アクセス道路の整備事業について、事業の概要、完成イメージ、工事の流れなどをわかりやすく伝えるため、特設ホームページを開設しました。
    一般国道5号創成川通 特設ホームページ
  • 20266

    一般国道5号創成川通 工事説明会

    関係する地域の皆さんに当面の工事内容について説明しました。
  • 20263

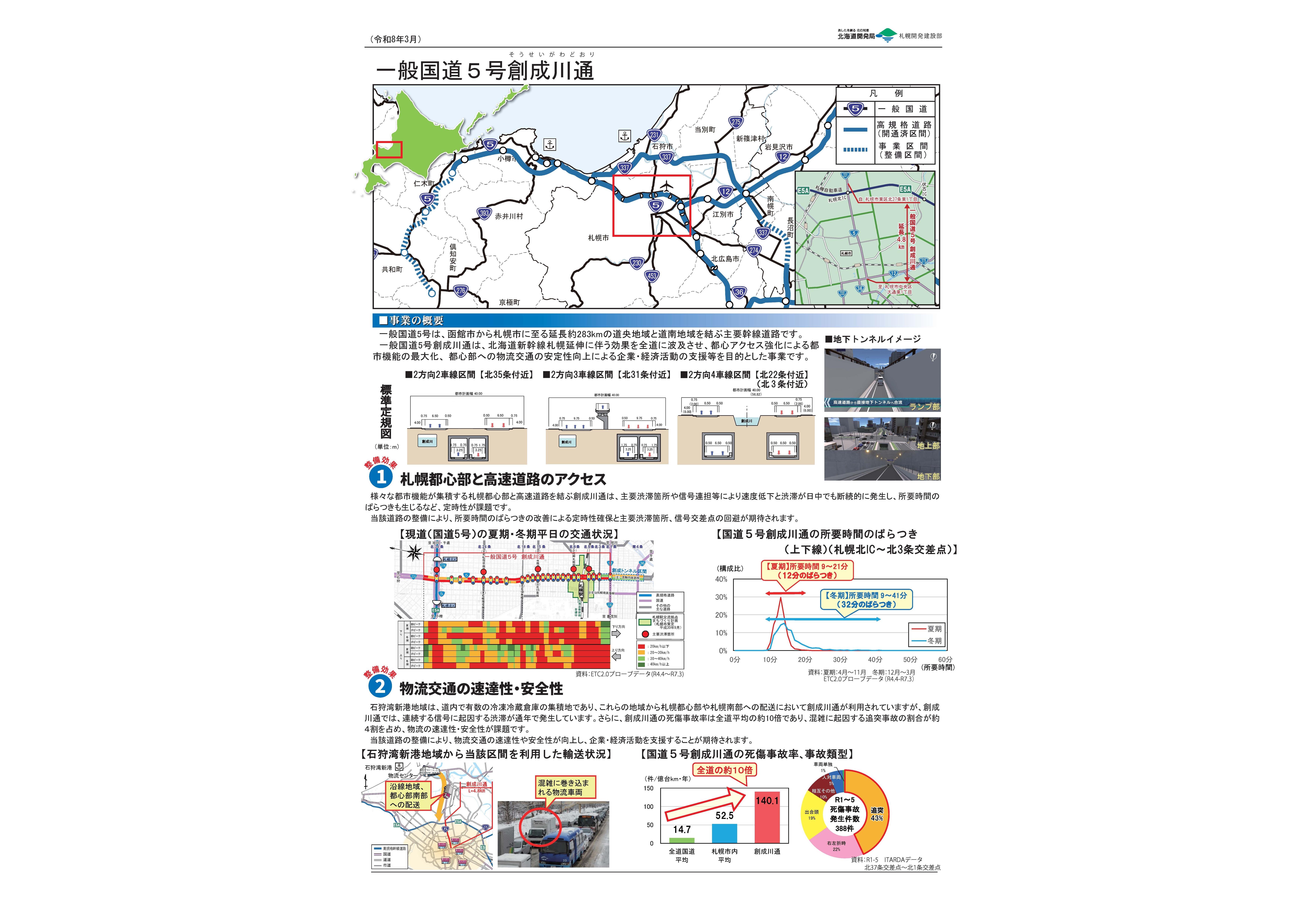

    一般国道5号創成川通 ポスター

    一般国道5号創成川通の道路事業の概要について、よりわかりやすく伝えるため、ポスターを作成しました。
  • 202511

    北海道開発局事業審議委員会

    2025年度(令和7年度)の第1回 北海道開発局事業審議委員会において、創成川通の再評価が実施され、事業の継続の原案は妥当であるとされました。
  • 202510

    一般国道5号創成川通 技術検討会

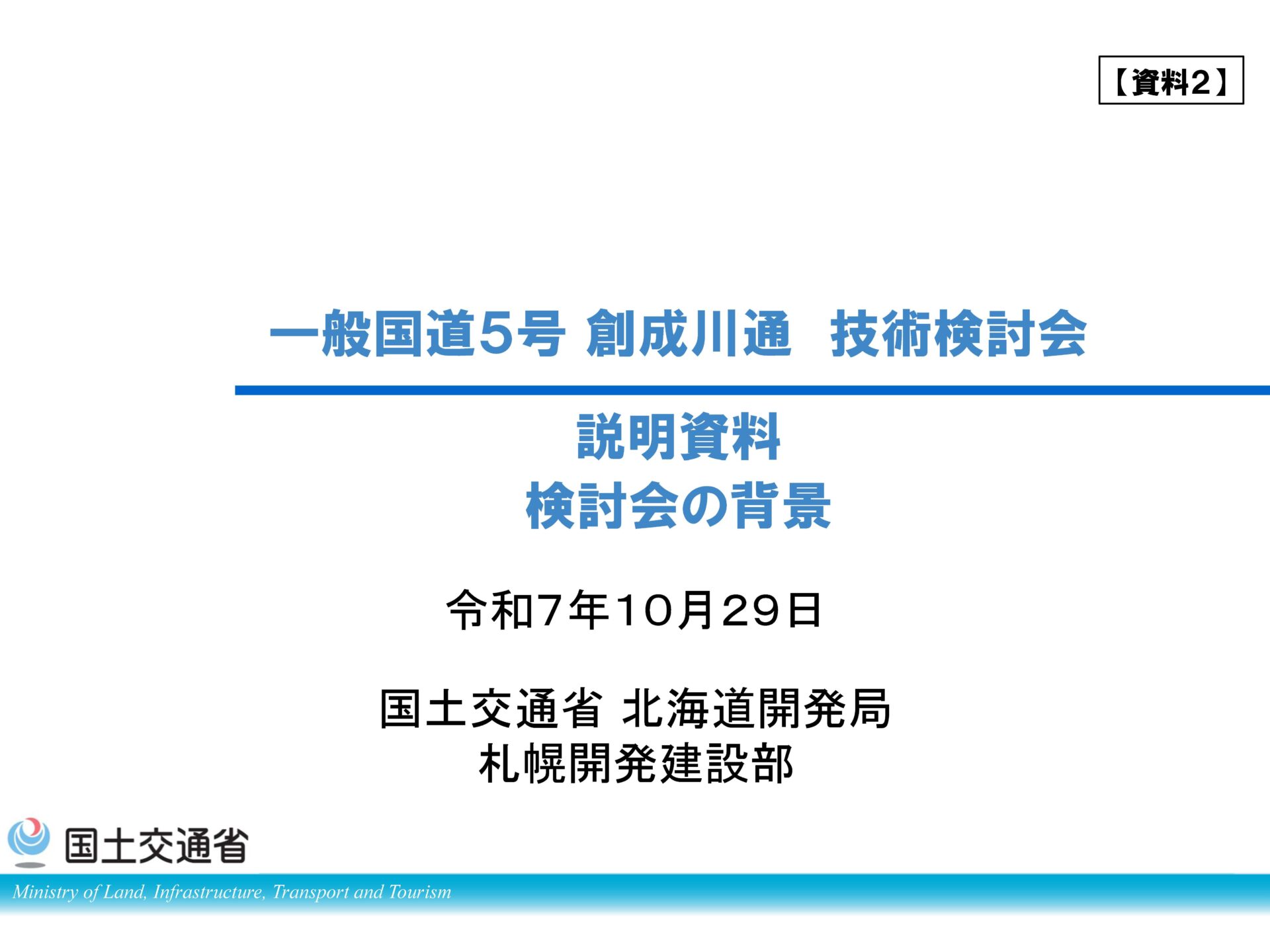

    今後の事業実施・工事の進捗等に際しての施工性・安全性に関する技術的な課題について検討を行う「技術検討会」を設置しました。
  • 202510

    一般国道5号創成川通 事業説明会

    創成川通の道路事業の設計の内容や工事の手順等の説明を行い、今後始まっていく工事実施に向けて、地域の皆様にご理解とご協力をお願いしました。
  • 202412

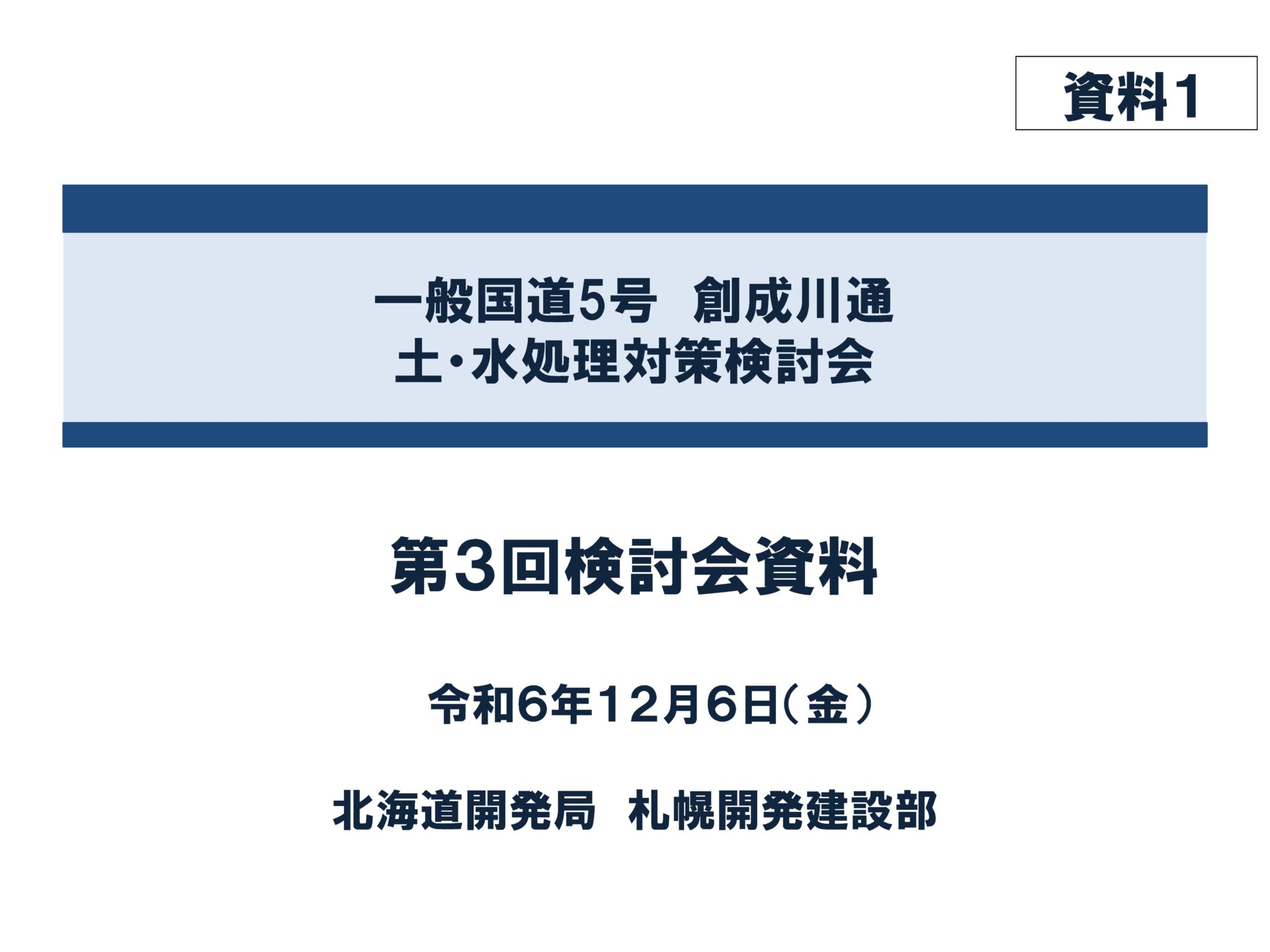

    一般国道5号創成川通 土・水処理対策検討会(第3回)

    事業で発生する掘削土の対応方針等について検討を行いました。
  • 20243

    一般国道5号創成川通 土・水処理対策検討会(第2回)

    事業区間における土壌の特性と掘削土の取扱等について検討を行いました。
  • 202312

    北海道開発局事業審議委員会

    2023年度(令和5年度)の第3回 北海道開発局事業審議委員会において、創成川通の再評価が実施され、事業の継続の原案は妥当であるとされました。
  • 20232

    一般国道5号創成川通 土・水処理対策検討会(第1回)

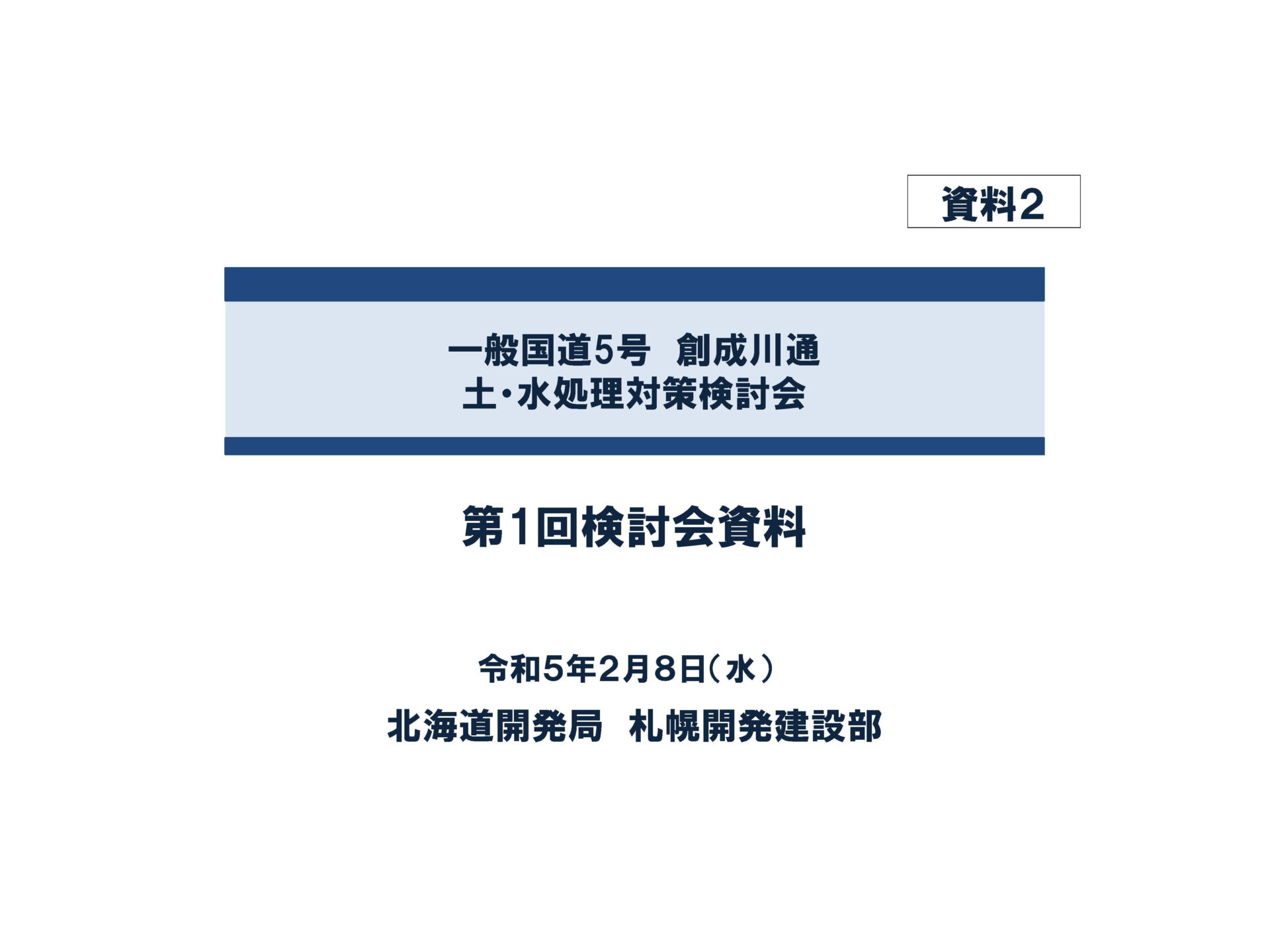

    掘削土への対応について、設計段階から適切な対策の検討を行い、周辺環境への影響に配慮した検討を行うため「土・水処理対策検討会」を設置しました。
  • 202210

    第2次札幌市まちづくり戦略ビジョン

    「札幌市まちづくり戦略ビジョン」とは、札幌市を取り巻く社会経済情勢の大きな変化に対応するための新たなまちづくりの指針であり、札幌市のまちづくりの計画体系では最上位に位置付けられる「総合計画」です。様々な分野における個別計画はこれに沿って策定されます。
  • 202112

    一般国道5号創成川通 計画説明会(オープンハウス形式)

    北海道開発局と札幌市の職員が、参加された地域の皆様との直接的な対話により、事業の計画や内容などの説明を行うことで、知ってもらう、理解を深める機会・場を提供するものとして、オープンハウス形式の計画説明会を実施しました。
  • 20219

    一般国道5号創成川通 計画説明会

    新型コロナウィルス感染症の札幌市内における感染状況を踏まえ、予定していた一般国道5号創成川通に関する「計画説明会」の開催を中止し、代わりに説明会で配布を予定していた資料の公開を行いました。
  • 20217

    都市計画審議会での進ちょく報告

    2021年(令和3年)2月12日に「3・1・1創成川通」の都市計画変更が札幌市にて告示されましたが、その後の進ちょく報告が2021年(令和3年)7月9日の第113回札幌市都市計画審議会にて行われました。
  • 20214

    新規事業採択時評価結果の公表

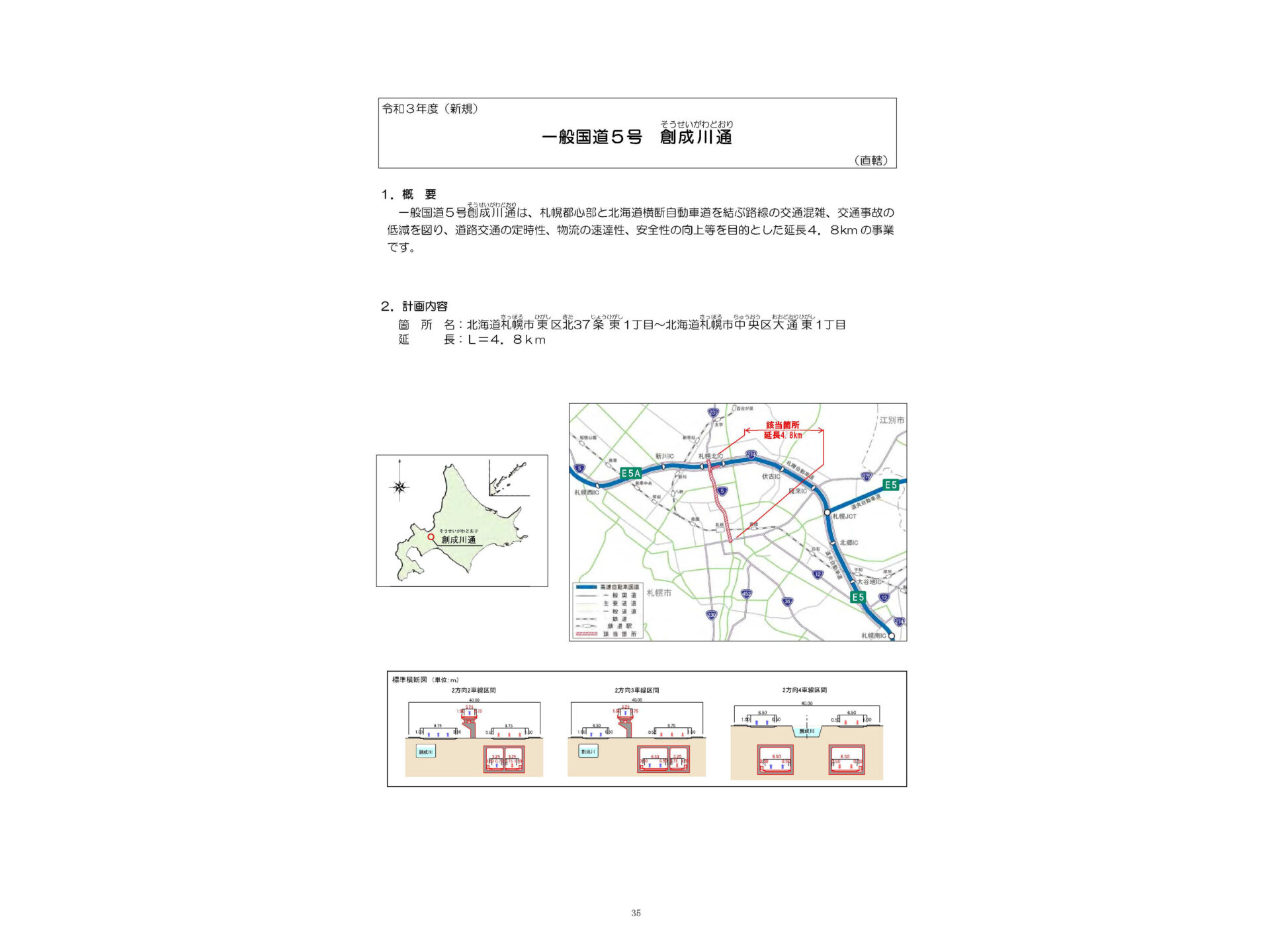

    2021年(令和3年)2月12日の札幌市による都市計画決定(変更)を踏まえ、国土交通省北海道開発局では新規事業採択時の評価手続きに着手し、新規事業採択時の評価結果を公表しました。
  • 20213

    社会資本整備審議会道路分科会・事業評価部会にて審議を実施

    2021年(令和3年)3月16日に社会資本整備審議会道路分科会・事業評価部会にて審議を行いました。
  • 20213

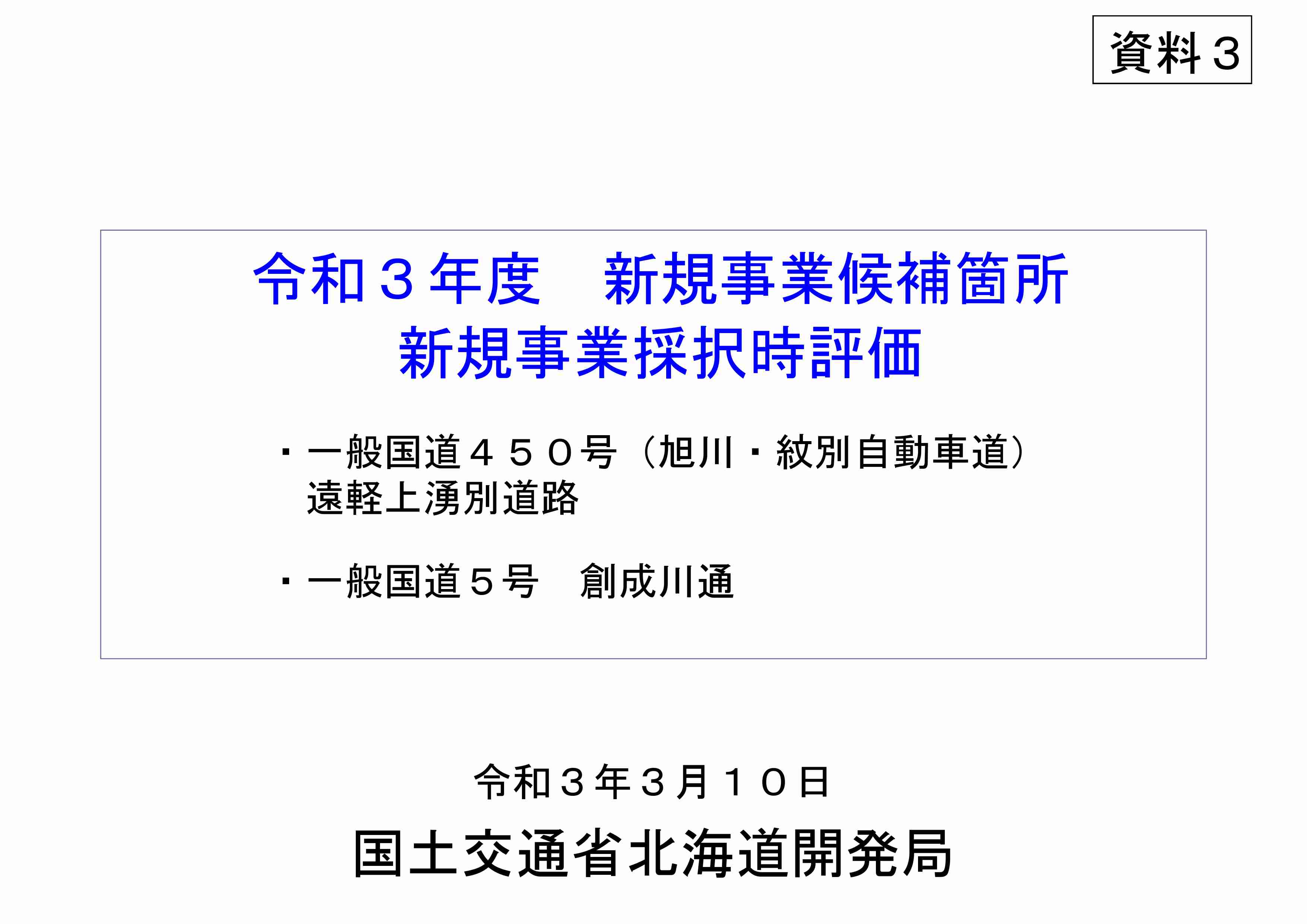

    北海道地方小委員会

    2021年(令和3年)3月10日の第27回北海道地方小委員会にて審議を行いました。
  • 20212

    札幌市都市計画変更告示

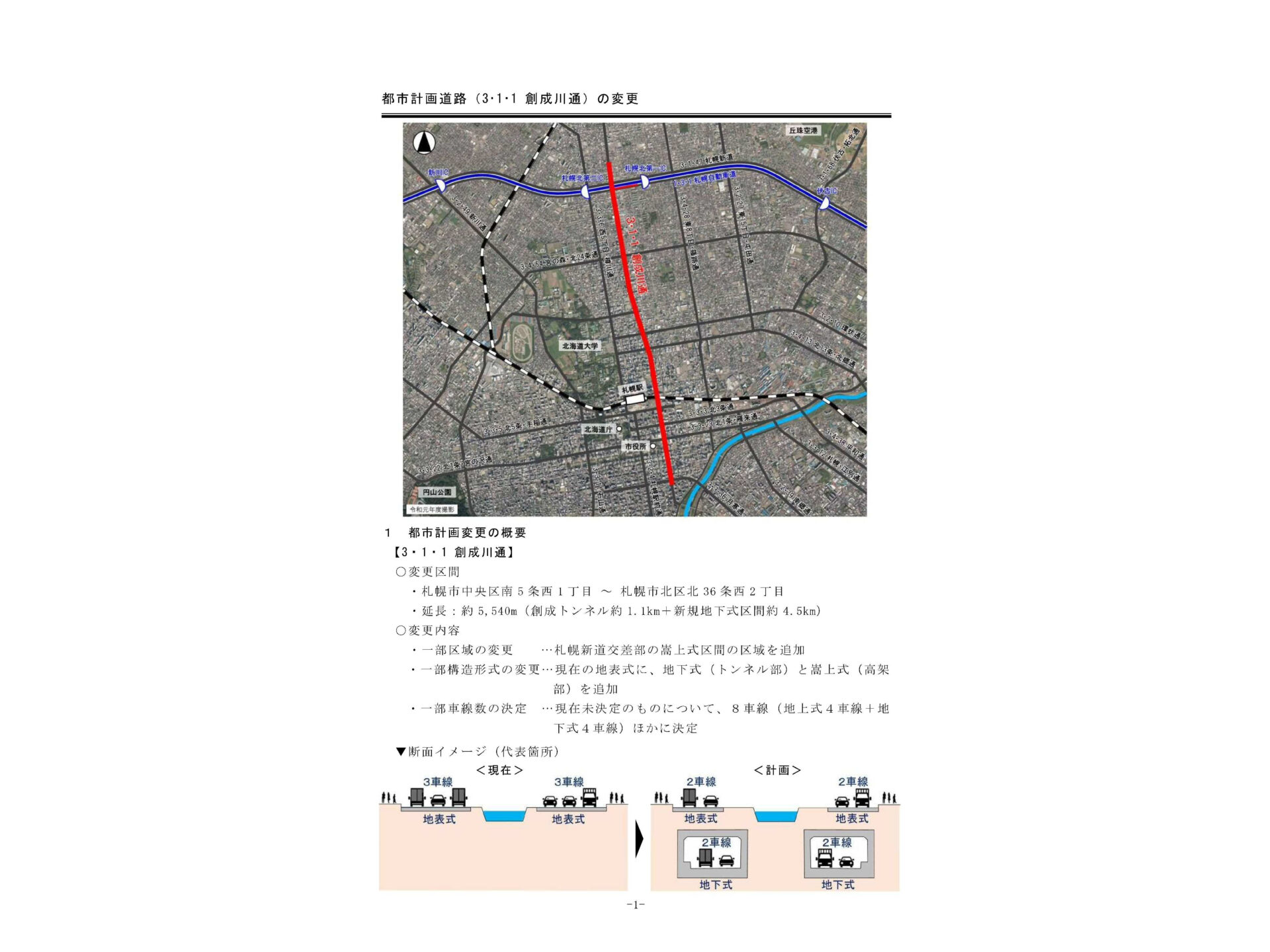

    一般国道5号創成川通は、「3・1・1創成川通」として既に都市計画決定されていた道路ですが、国土交通省北海道開発局の計画段階評価結果を参考に、札幌市が、札幌市総合交通計画に基づき、2020年度(令和2年度)に都市計画決定内容の変更(都市計画変更)を実施しました。
  • 20211

    都市計画審議会での諮問審議

    2021年(令和3年)1月26日の第111回札幌市都市計画審議会にて諮問審議を行いました。
  • 202011

    都市計画審議会での事前審議

    2020年(令和2年)11月13日の第110回札幌市都市計画審議会にて事前審議を行いました。
  • 202011

    環境影響評価の実施

    一般国道5号創成川通は、環境影響評価法、札幌市環境影響評価条例の対象事業に該当しない事業規模ですが、国土交通省北海道開発局の自主的な取り組みとして環境影響評価法に準じた環境影響評価(環境調査)を実施し、「環境調査報告書」を公表していました。※現在は縦覧を終了しています。
  • 20209

    都市計画に関する説明会

    札幌市により沿道地域を対象とした都市計画に関する説明会を開催しました。
  • 20204

    北海道開発局長から札幌市長へ、一般国道5号創成川通のルート計画案を提供

    国土交通省北海道開発局では、一般国道5号創成川通の課題解決方策について、札幌市をはじめ関係機関連携のもと、検討を進めるとともに、社会資本整備審議会道路分科会北海道地方小委員会において審議をいただき、先般、国土交通省にて対応方針がとりまとめられました。これを踏まえ、北海道開発局長から札幌市長へ、下記の通り、一般国道5号創成川通のルート計画案を提供しました。
  • 20203

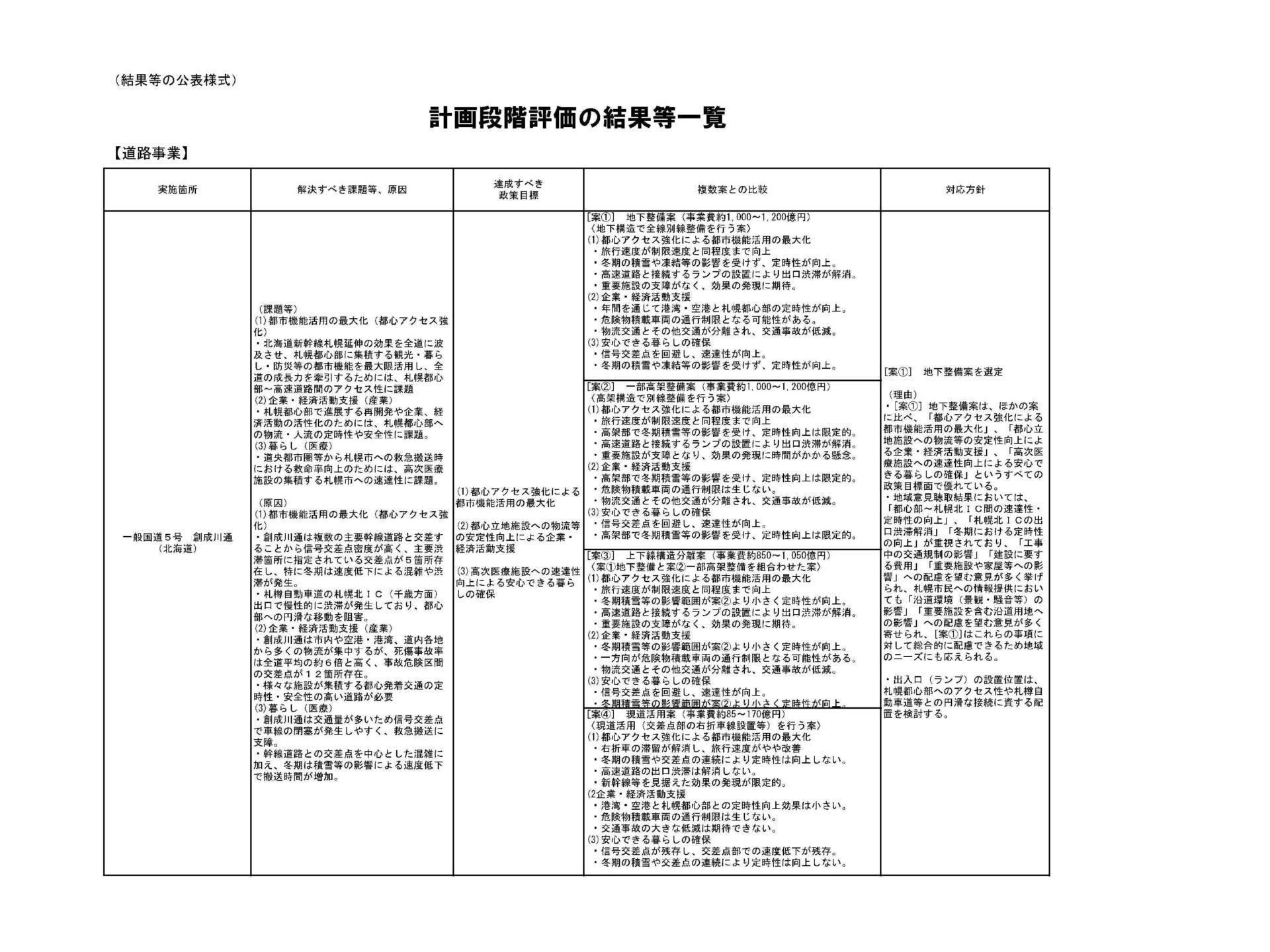

    計画段階評価結果の公表

    「計画段階評価」とは、地域の課題や達成すべき目標、地域の意見等を踏まえ、複数案の比較・評価を行うとともに、事業の必要性及び事業内容の妥当性を検証する取り組みです。一般国道5号創成川通は、2018年度(平成30年度)に計画段階評価に着手し、計3回の第三者委員会での審議や地域意見聴取、パネル展示等の説明を経て、2019年度(令和元年度)に手続きを完了しました。
  • 20203

    第7回札幌都心アクセス道路検討会

    計画段階評価(地方小委員会)の結果の報告、創成トンネルにおける安全設備等の設置事例等について協議を行いました。
  • 20203

    札幌市総合交通計画 改訂版

    札幌市は、社会情勢の変化(人口減少や少子高齢の一層の進行、インバウンドの増加など)への対応や、2030年度(令和12年度)末に予定されている北海道新幹線の札幌開業など今後のまちづくりとの連携した交通施策を進めるため、2012年(平成24年)1月に策定した「札幌市総合交通計画」を見直し、2020年(令和2年)3月に「札幌市総合交通計画 改定版」を策定しました。
  • 20202

    北海道地方小委員会

    2020年(令和2年)2月27日の第23回北海道地方小委員会にて第3回審議を行いました。
  • 201912

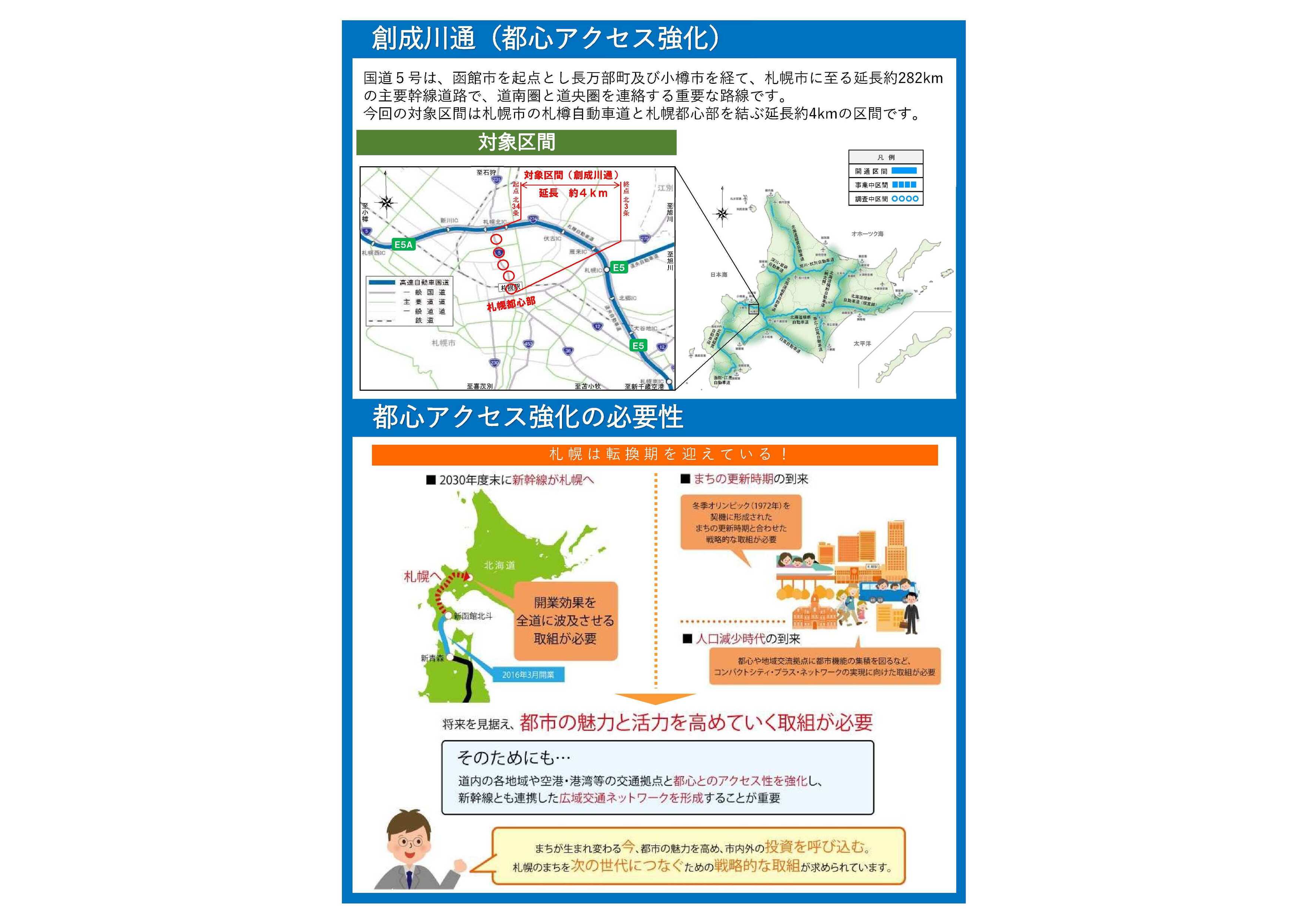

    検討状況のパネル展示等を用いた説明実施

    札幌開発建設部では、一般国道5号 創成川通の概略ルート・構造の検討を進めており、現在の検討状況について市民の皆様と情報共有を図るため、札幌市と連携し、パネル展示等を用いて職員が説明しました。
  • 201910

    第6回札幌都心アクセス道路検討会

    計画段階評価(地方小委員会)の状況の報告、親水緑地空間の形成等について協議を行いました。
  • 201910

    北海道地方小委員会

    2019年(令和元年)10月25日の第21回北海道地方小委員会にて第2回審議を行いました。
  • 201810

    札幌市によるパネル展示や情報広場(オープンハウス)の開催

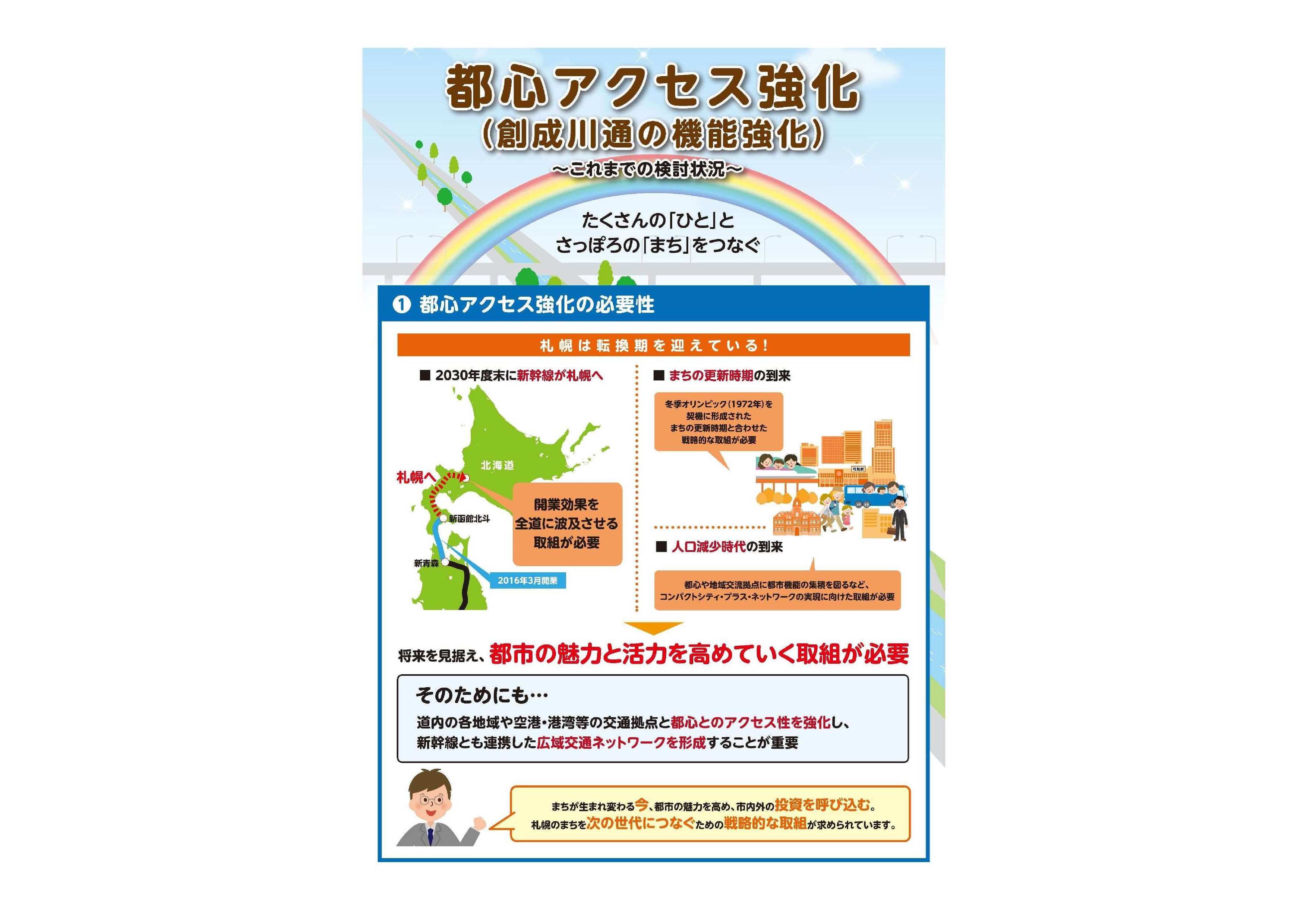

    2018年(平成30年)10月26日から12月8日にかけて、札幌市にて、「都心アクセス強化(創成川通の機能強化)」に関するパネル展示や情報広場(オープンハウス)を開催しました。
  • 201810

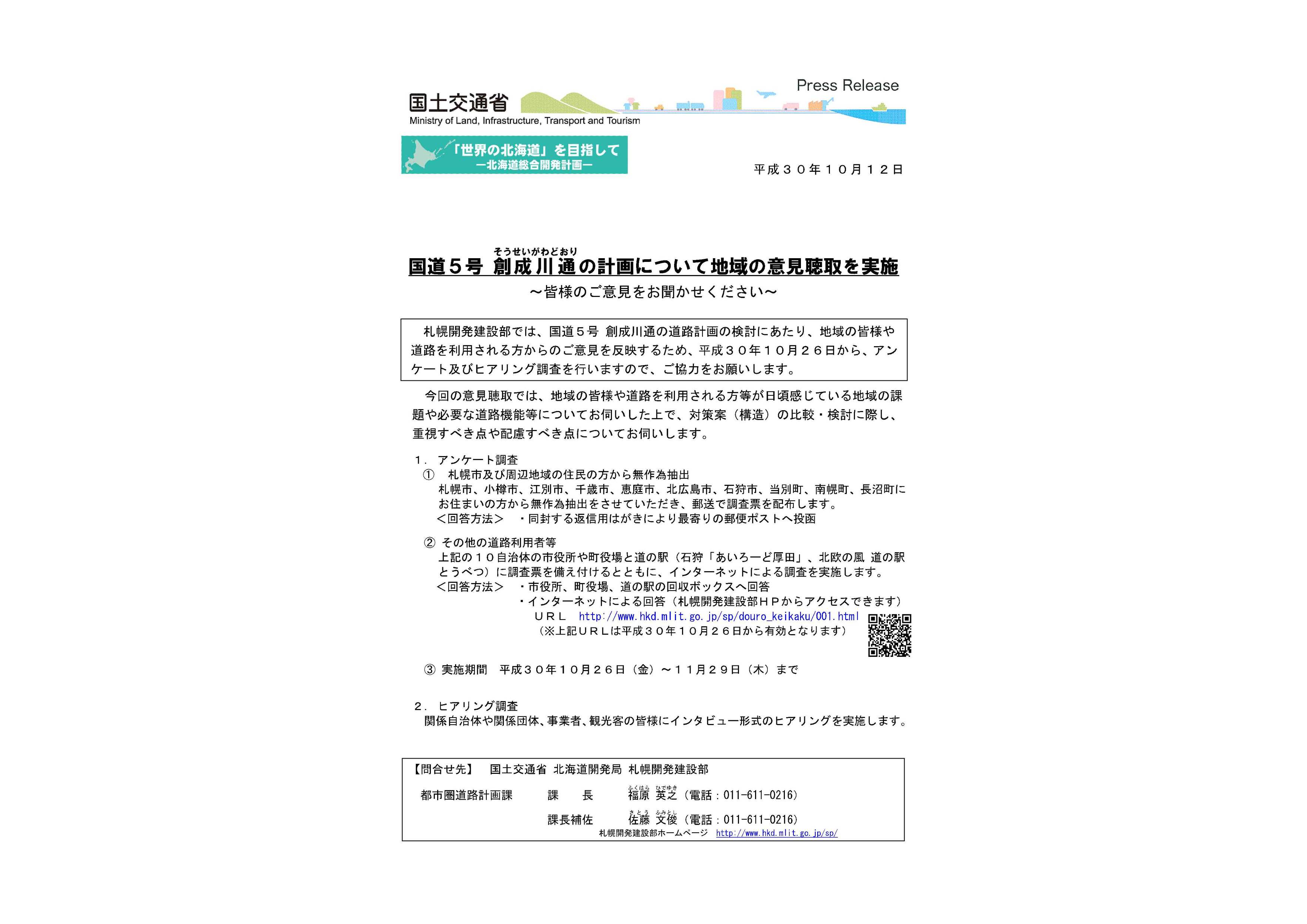

    地域意見聴取

    札幌開発建設部では、国道5号 創成川通の道路計画の検討にあたり、地域の皆様や道路を利用される方からのご意見を反映するため、2018年(平成30年)10月26日から11月29日にかけて、アンケート及びヒアリング調査を行いました。
  • 20187

    北海道地方小委員会

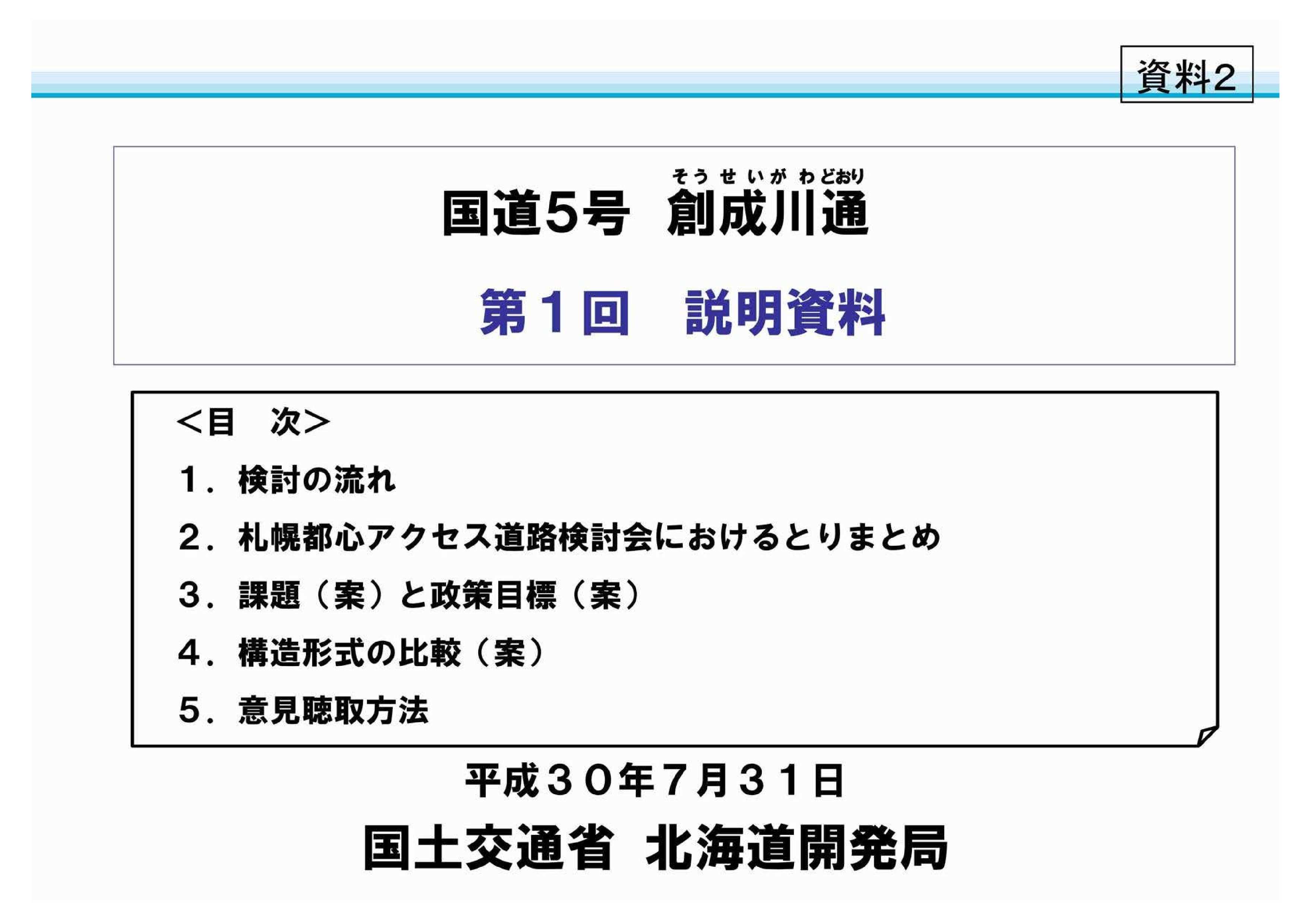

    2018年(平成30年)7月31日の第17回北海道地方小委員会にて第1回審議を行いました。
  • 20187

    第5回札幌都心アクセス道路検討会

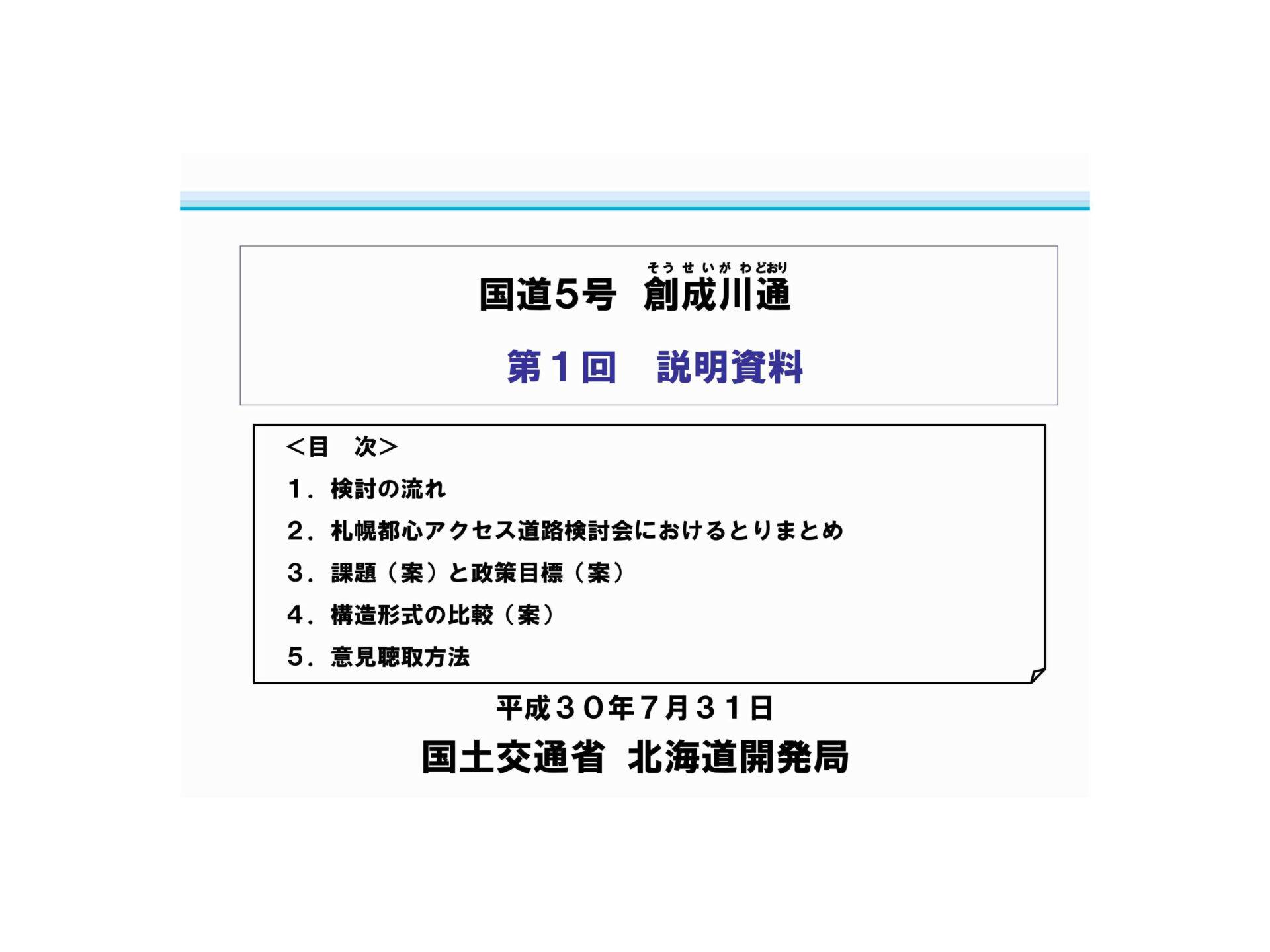

    計画段階評価(地方小委員会)の状況の報告、札幌駅交流拠点に関する検討状況等について協議を行いました。
  • 20183

    第4回札幌都心アクセス道路検討会

    市民との情報共有に係る取組、今後の札幌都心アクセス道路の進め方等について協議を行いました。
  • 20181

    札幌市による平成29年度オープンハウスでの展示パネル

    札幌市にて、「都心アクセス強化(創成川通の機能強化)」に関するパネル展示や情報広場(オープンハウス)を開催しました。
  • 201712

    第3回札幌都心アクセス道路検討会

    各機関(札幌市、北海道、北海道開発局)における創成川通の検討内容について協議を行いました。
  • 20178

    第2回札幌都心アクセス道路検討会

    各機関(札幌市、北海道、北海道開発局)における創成川通の検討内容について協議を行いました。
  • 20171

    札幌市による平成28年度アンケート調査結果

    2016年(平成28年)10月20日から11月18日にかけて、札幌市にて、「都心アクセス強化(創成川通の機能強化)」に関するアンケート調査を実施しました。
  • 201612

    第1回札幌都心アクセス道路検討会

    検討会の設置、これまでの取り組み、今後の検討事項等について協議を行いました。
  • 201610

    札幌市による平成28年度パネル展のパンフレット

    札幌市にて、「都心アクセス強化(創成川通の機能強化)」に関するパネル展示を行いました。
  • 20168

    札幌市による平成27年度検討結果

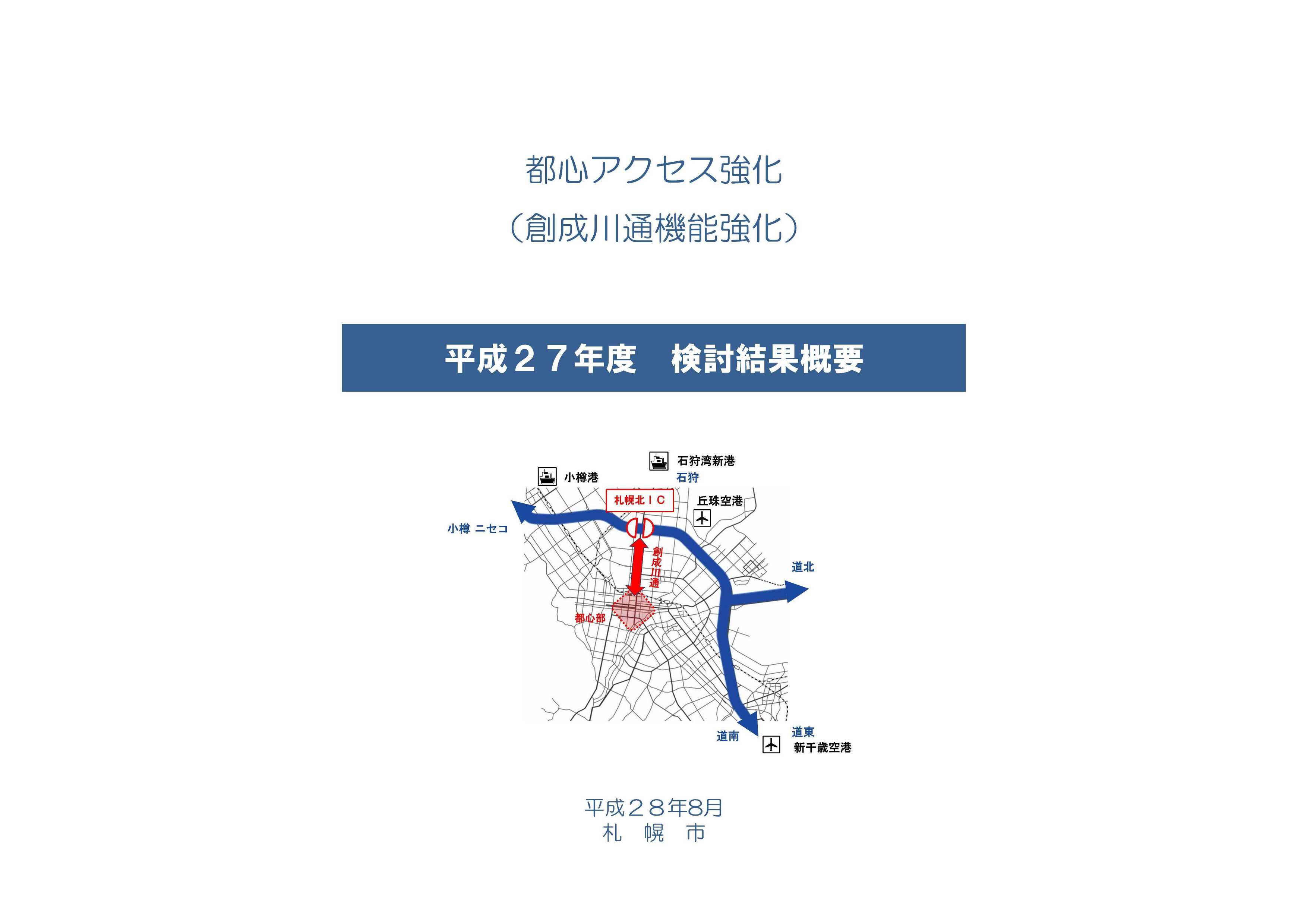

    2015年度(平成27年度)より、札幌市にて「都心アクセス強化(創成川通の機能強化)」の必要性などの検討に着手。「都心アクセス強化(創成川通の機能強化)」に関する平成27年度の検討結果を発表しました。
  • 20165

    第2次都心まちづくり計画

    札幌市が策定した、札幌・都心の有するポテンシャルを活かしながら、北海道・札幌をけん引する都心の役割を果たしていくための、都心のまちづくりの指針。現行は2016年(平成28年)5月にまとめられたものとなっています。
  • 201310

    札幌市まちづくり戦略ビジョン

    「札幌市まちづくり戦略ビジョン」とは、札幌市を取り巻く社会経済情勢の大きな変化に対応するための新たなまちづくりの指針であり、札幌市のまちづくりの計画体系では最上位に位置付けられる「総合計画」です。2022年(令和4年)10月6日の市議会における議決を経て「第2次札幌市まちづくり戦略ビジョン」が策定されたことをもって、「札幌市まちづくり戦略ビジョン」は廃止となりました。
  • 20121

    札幌市総合交通計画

    札幌市が、交通に関する個別計画等を策定・実施する上での”指針”として、上記の「道央都市圏の都市交通マスタープラン」を踏まえて策定したものです。「広域連携」に関する交通施策等の体系化に位置づけられ、周辺都市と市内の拠点相互が有機的に連結し、物流や緊急車両走行の円滑化を図るために進める、骨格道路の機能強化に向けた取組として位置づけられています。2012年(平成24年)1月に策定されており、その後、社会情勢の変化への対応や、2030年度末(令和12年度)に予定されている北海道新幹線の札幌開業など今後のまちづくりとの連携した交通施策を進めるため、2020年(令和2年)3月に「札幌市総合交通計画 改訂版」に改訂されました。
  • 20103

    道央都市圏の都市交通マスタープラン

    札幌市を含む7市3町などで構成される「道央都市圏総合交通体系調査協議会」において2010年(平成22年)3月に策定されたものです。「暮らし」「活力」「環境」の3つの視点のいずれもが満足できる将来像を目指していく上で、道路においては、既存道路を活用し必要なネットワークを維持・充実させることとしています。そのうえで、国道5号創成川通は「都心アクセス強化道路軸」として位置づけられており、自動車の円滑性向上を重点的に図る路線に位置づけるとともに、既存の骨格道路網や公共空間の状況を勘案しつつ、連携強化を図るべく重点的に機能強化を図る路線とされています。

EFFECT

整備効果

渋滞や事故を減らし、定時性・速達性・安全性の向上にもつながります。

一般国道5号創成川通の整備により、札幌都心部と札樽自動車道の区間を地下トンネルで結ぶことで、渋滞を緩和し、交通事故のリスクを低減します。また、物流の速達性や定時性が向上し、救急医療の支援にも貢献する道路整備となります。

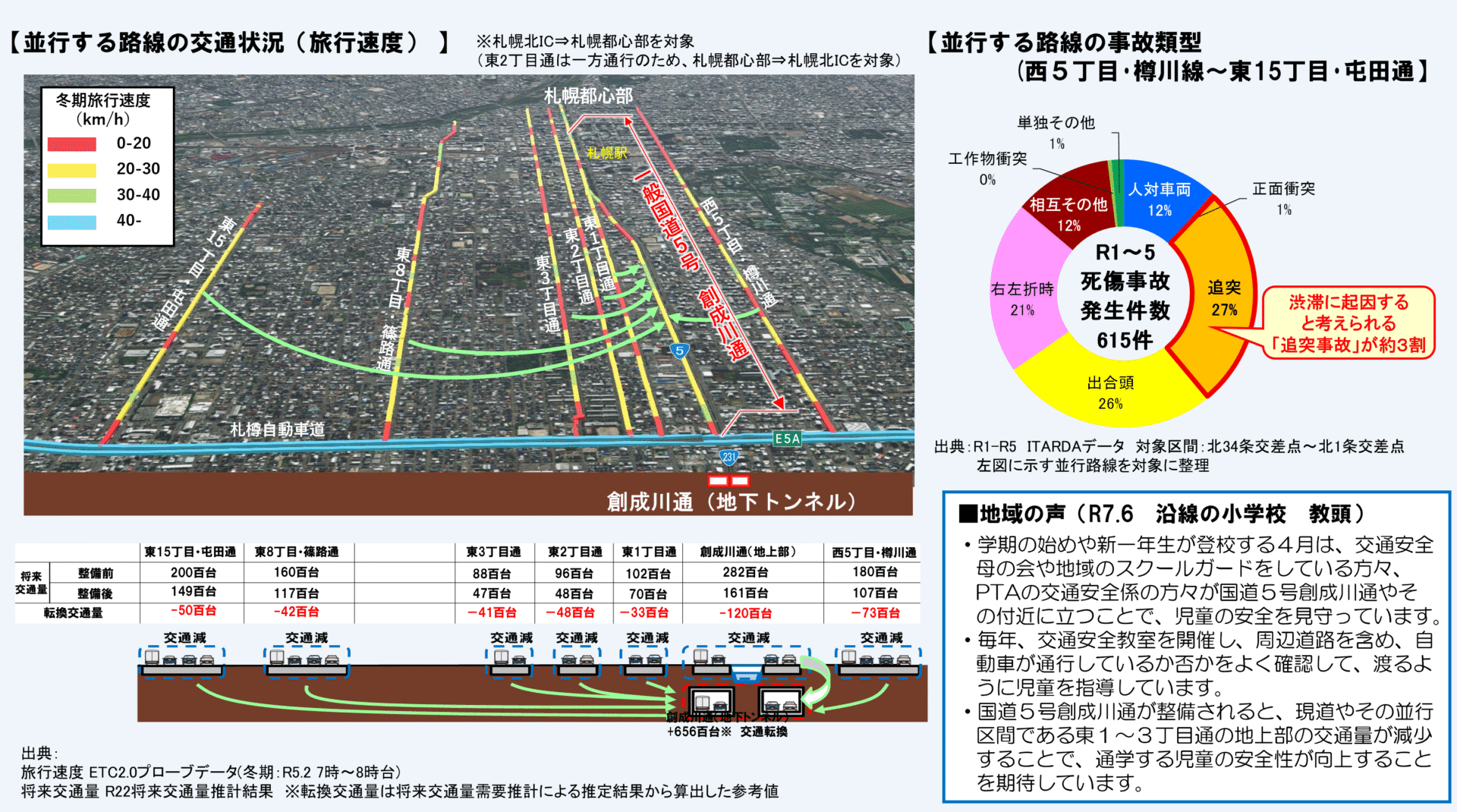

EFFECT 01 / 07 道内各地を結ぶ高規格道路と札幌都心とのアクセス強化

  • 札幌都心部は、道内全域の経済・生活を支える中枢管理機能と、高度なサービスを供給する高次都市機能を担っています。一方、同規模の政令市に比べ、都心と高速道路のインターチェンジとの距離が遠く、空港や道内各地域とのアクセスに課題があります。
  • 北海道新幹線札幌延伸を見据え、道内各地を結ぶ高速道路と札幌都心とのアクセス強化を推進するとともに、札幌駅周辺における交通結節機能の強化を図ります。

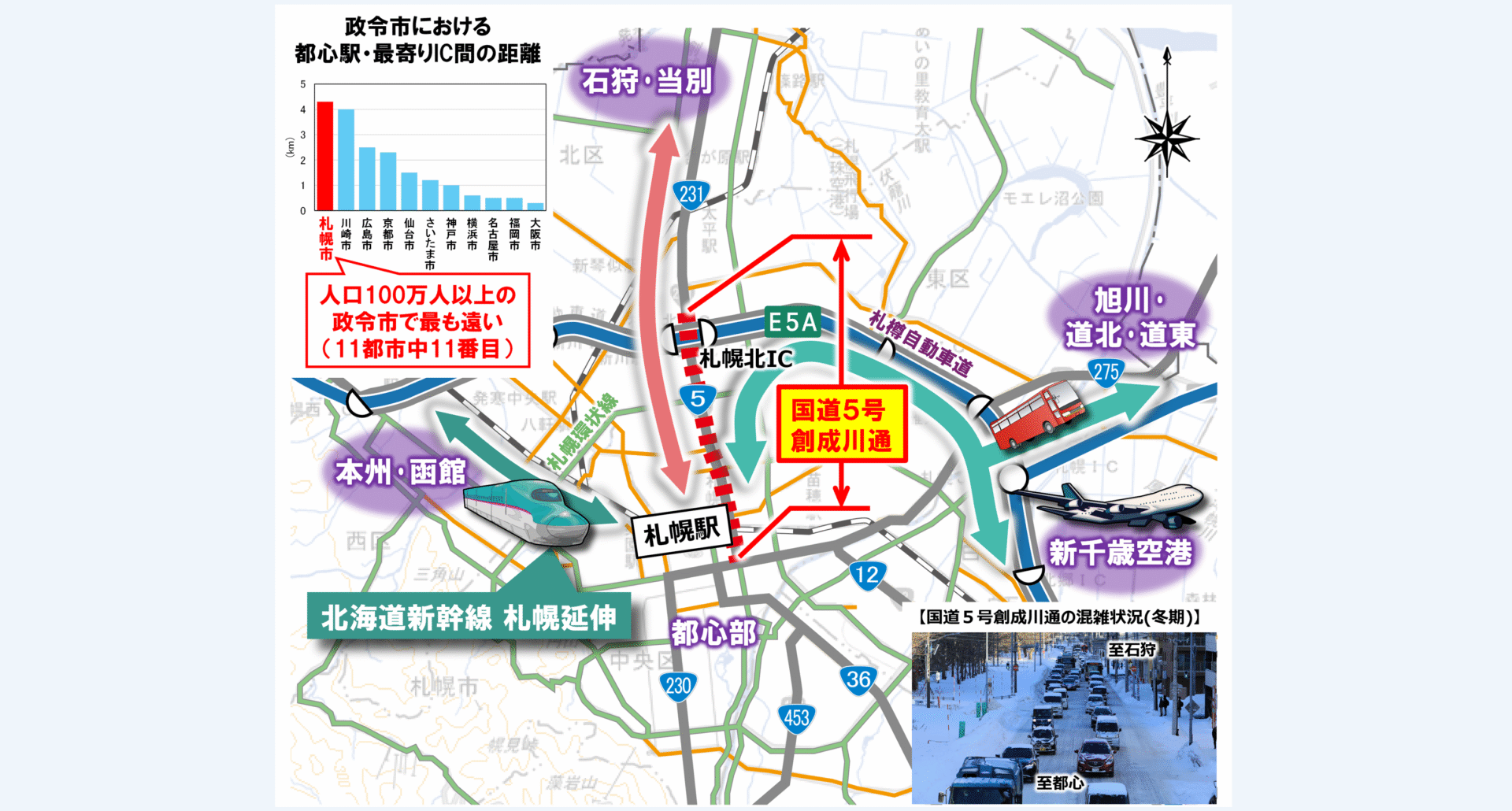

EFFECT 02 / 07 札幌都心部と高速道路のアクセス強化

  • 様々な都市機能が集積する札幌都心部と高速道路を結ぶ創成川通は、主要渋滞箇所や信号連担等により、速度低下と渋滞が日中でも断続的に発生し、所要時間にバラツキも生じており、定時性が課題となっています。
  • また、札幌北ICの千歳側からのオフランプ(出口)において、慢性的な渋滞が発生しています。
  • 当該道路の整備により、所要時間のバラツキの改善による定時性確保と主要渋滞箇所・信号交差点の回避による札幌都心部と高速道路のアクセス強化が期待されます。

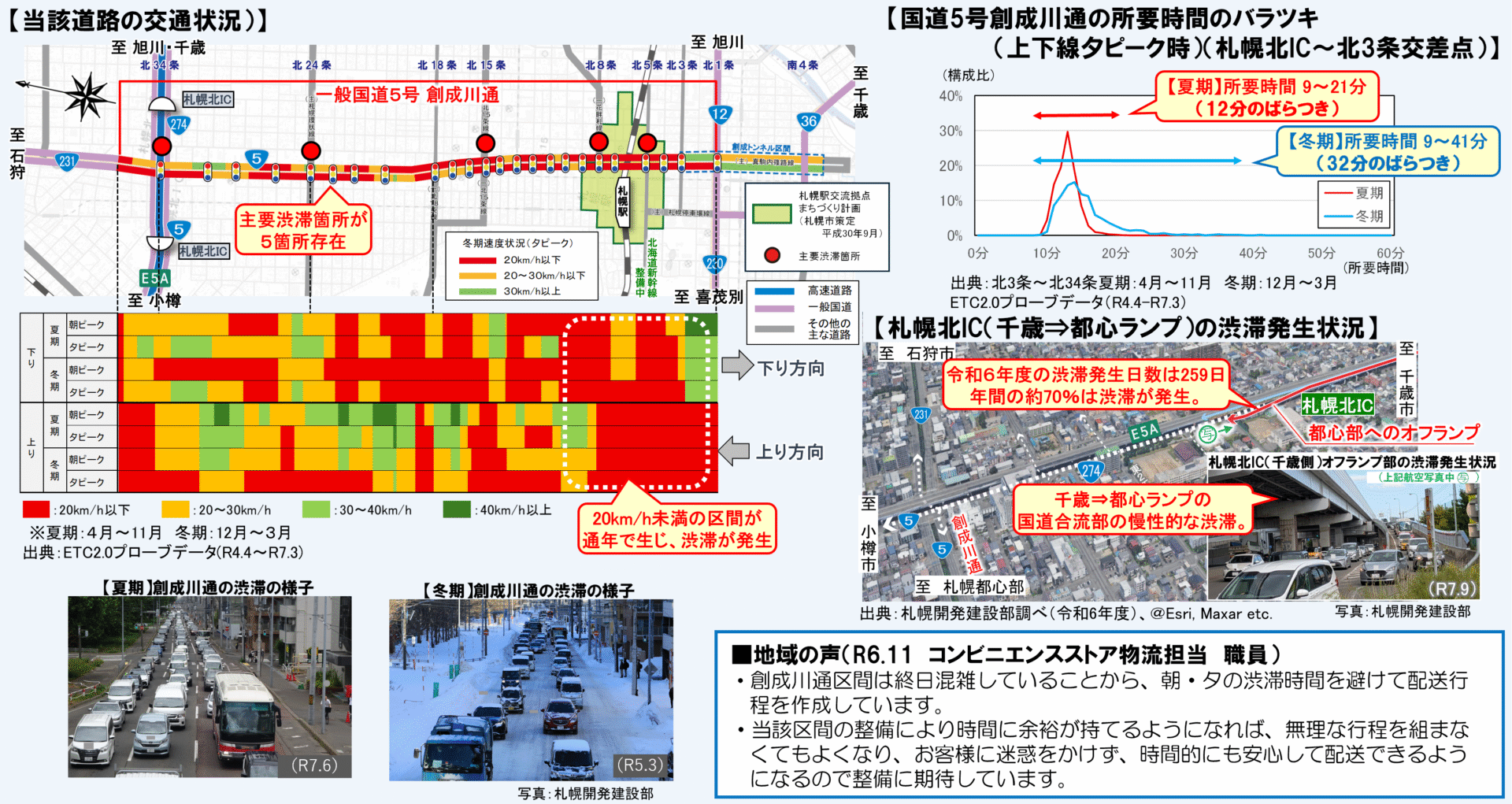

EFFECT 03 / 07 道路交通の安全性向上

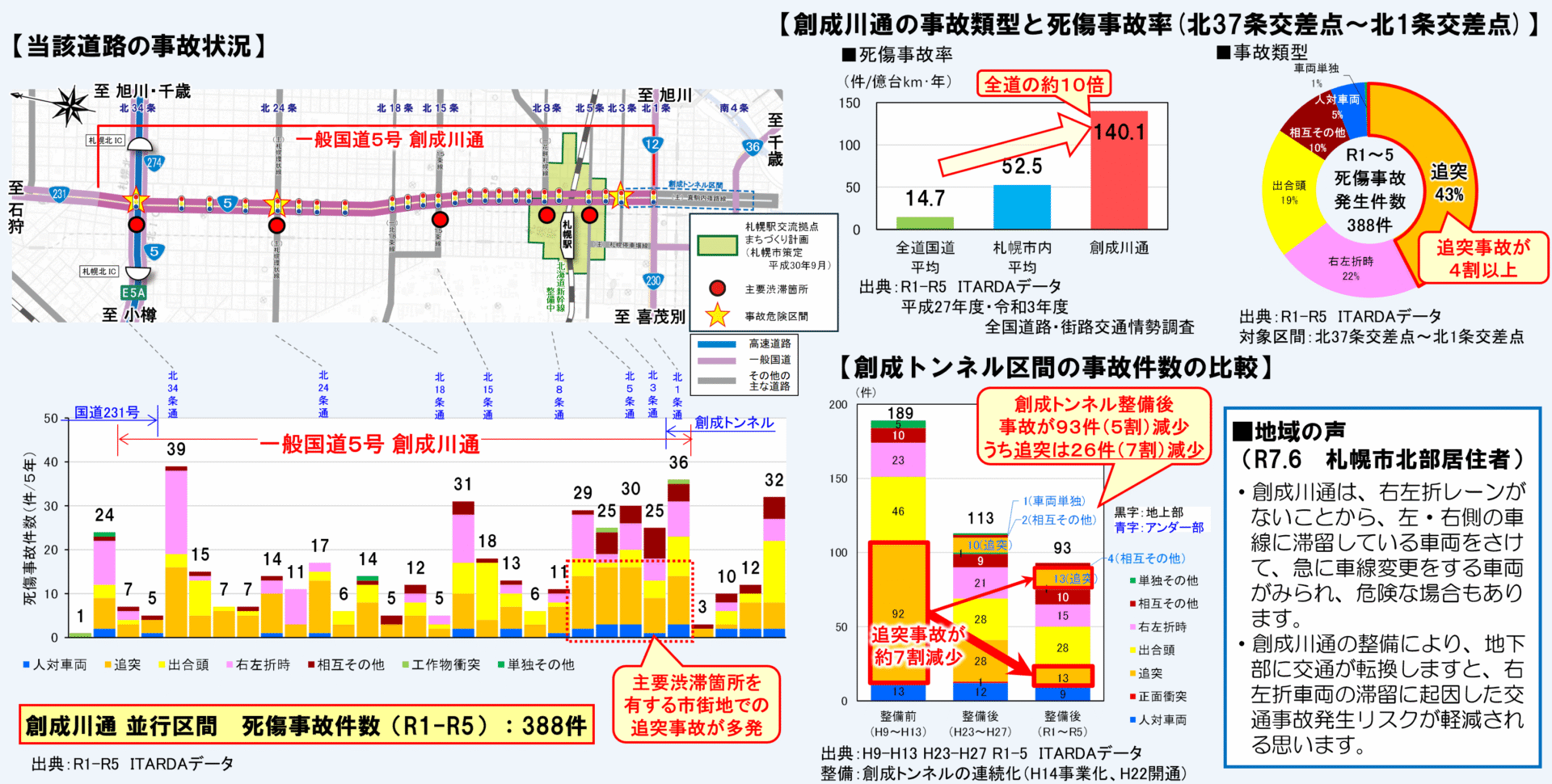

  • 創成川通では過去5年間で388件の交通事故が発生、死傷事故率は全道国道平均の約10倍と非常に高くなっています。
  • 信号連担等による速度低下が生じやすく、主要渋滞箇所や事故危険区間に選定された交差点が複数存在しています。また、速度低下と渋滞に起因する追突事故の割合が4割以上を占めており、安全性が課題となっています。
  • 整備済み区間では、整備前に比べ7割の追突事故減少が確認されており、当該道路の整備による道路交通の安全性向上が期待されます。

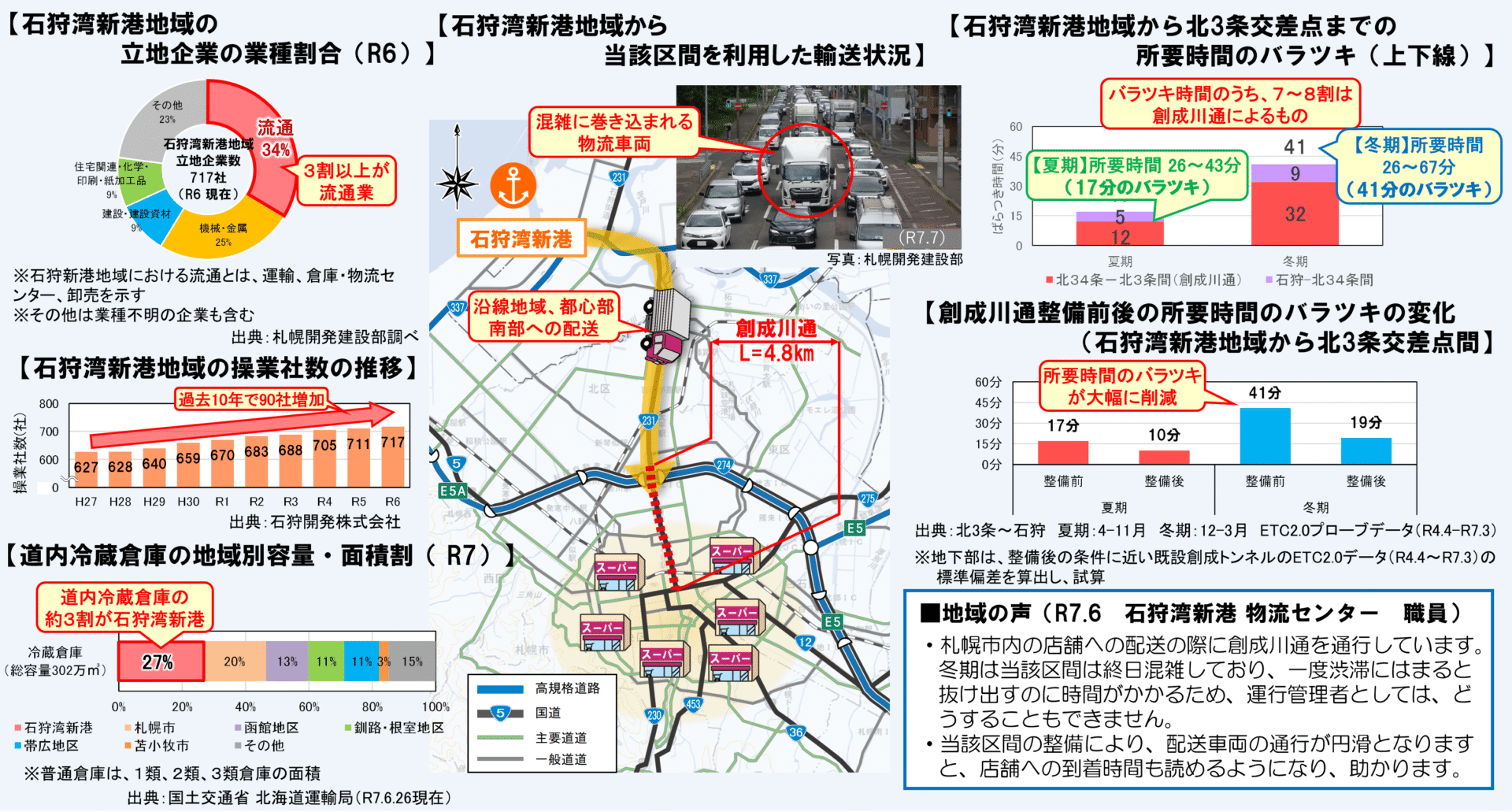

EFFECT 04 / 07 物流交通の速達性向上

  • 石狩湾新港地域は、立地企業の3割以上が流通業であり、全道の約3割の冷蔵倉庫が集積する物流拠点となっています。創成川通を通行し、札幌都心部や札幌南部へ食料品等を配送しています。
  • 一方、創成川通では、所要時間のバラツキが発生、特に冬期間で顕著であり、定時性の確保が課題となっています。
  • 当該道路の整備により、所要時間のバラツキが改善し、定時性が向上することで、物流交通の速達性向上が期待されます。

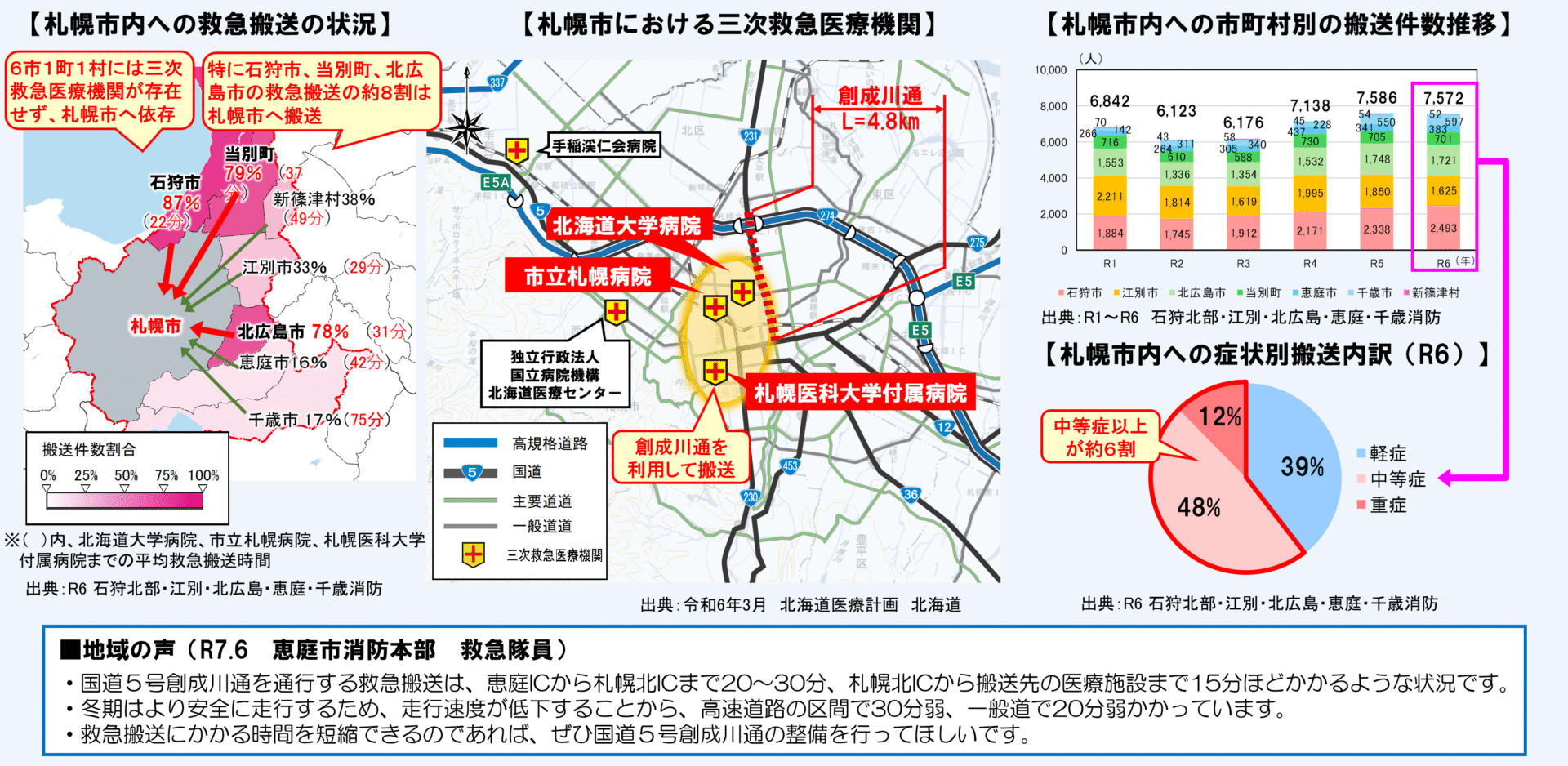

EFFECT 05 / 07 高次医療機関への速達性向上

  • 周辺自治体には三次医療機関が存在せず、高次医療機関への救急搬送は札幌市へ依存しています。特に、石狩市、北広島市、当別町では、救急搬送のうち約8割を札幌市へ搬送しています。
  • 周辺自治体から札幌市への救急搬送件数は年々増加傾向にあり、令和6年においては約6割が中等症以上の搬送となっています。一方で、救急搬送には30分以上を要する市町村が多く、速達性の確保が課題となっています。
  • 当該道路の整備により、救急搬送における速達性が向上することで、広域にわたる高次医療体制の確保が期待されます。

EFFECT 06 / 07 沿線における交通環境の向上

  • 創成川通に並行する幹線道路においても、旅行速度が低下し、面的な交通混雑が発生しています。
  • さらに交通混雑に起因した交通事故が多発しており、安全性の確保が課題となっています。
  • 当該道路の整備により、並行現道の交通が創成川通の地下部に転換することで、創成川通や周辺道路の混雑が緩和され、安全性の向上が期待されます。

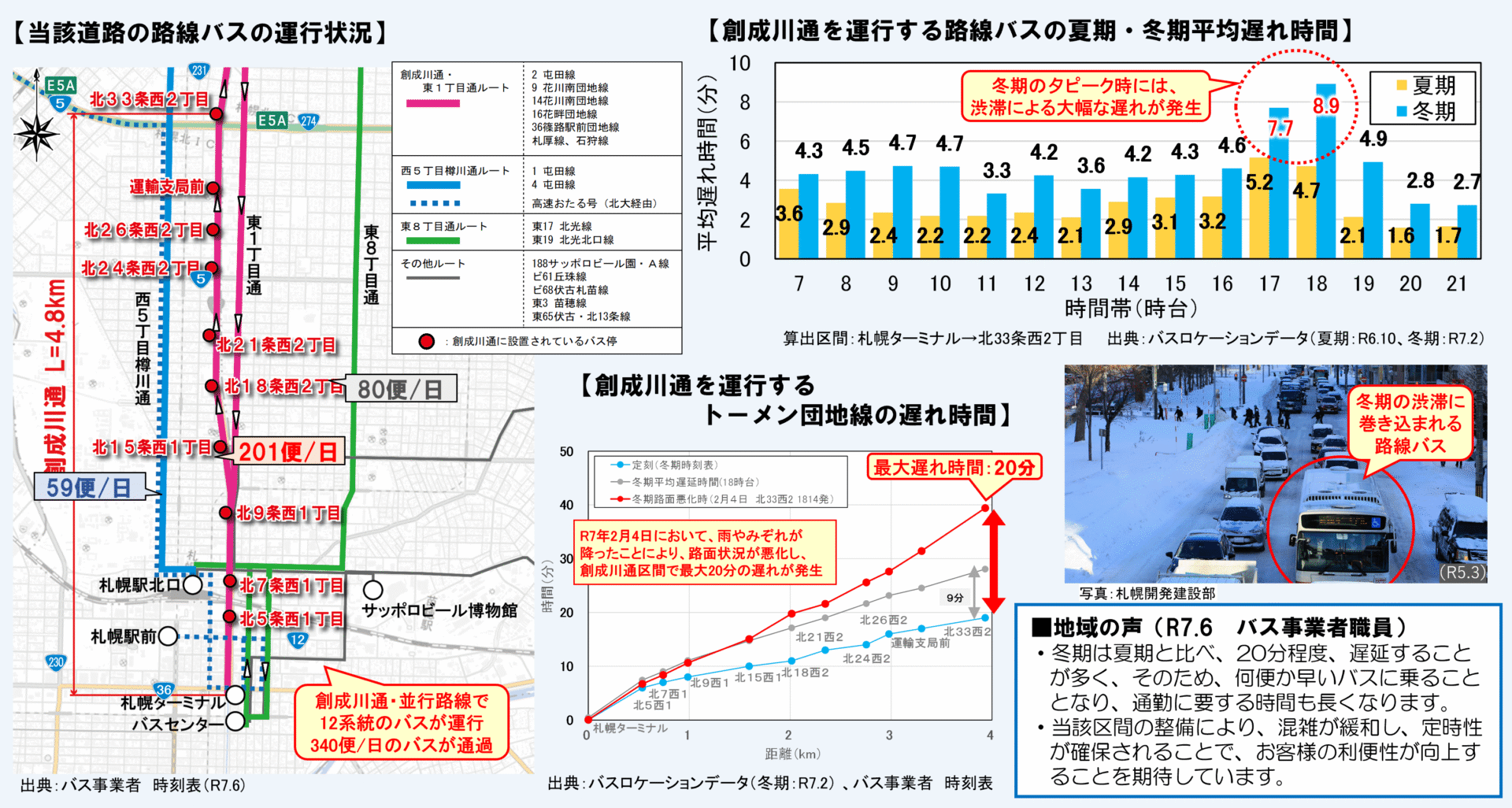

EFFECT 07 / 07 冬期におけるバス利便性向上

  • 創成川通や並行路線はバスの主要経路となっており、特に創成川通は1日あたり約200便が運行されており、朝夕の通勤・通学など生活交通を担う重要な路線として機能しています。
  • 一方で、創成川通を通行する路線バスでは慢性的な遅れが発生し、特に冬期に顕著であり、定時性確保が課題となっています。
  • 当該道路の整備により、定時性が確保され、路線バスの利便性向上が期待されます。
