河川改修事業 - 石狩川水系
魚がのぼりやすい川づくり推進事業
魚がのぼりやすい川づくり推進モデル事業について
「魚がのぼりやすい川づくり推進モデル事業」とは、地域のシンボルとなっている河川・渓流を対象に、堰や床止め等の河川を横断している構造物箇所に魚道の設置、改善、魚道流量の確保等を計画的、試行的に行い、豊かな水域環境の創出を目的として平成3年11月7日に建設省(現:国土交通省)河川局により施工されました。
石狩川は平成6年度にモデル河川指定を受け、学識者を含めた検討委員会を開催して、平成10年度に実施計画を策定し翌年に認定を受けています。
石狩川は平成6年度にモデル河川指定を受け、学識者を含めた検討委員会を開催して、平成10年度に実施計画を策定し翌年に認定を受けています。
整備計画
改善施設の優先順位の決定に際しては、第1段階~将来計画の整備段階区分を設定し、代表魚種の生息範囲を拡張することを目的としています。

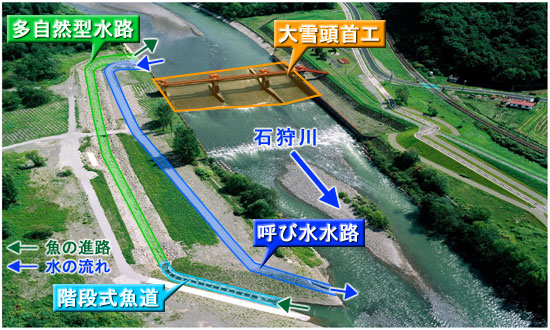

整備計画では第1段階として、愛別町より下流まで遡上を可能にすることを目的として、現在までに花園頭首工、永山床止め、大雪頭首工の整備を完了しており、魚類が愛別町まで遡上可能となっています。
整備計画では第1段階として、愛別町より下流まで遡上を可能にすることを目的として、現在までに花園頭首工、永山床止め、大雪頭首工の整備を完了しており、魚類が愛別町まで遡上可能となっています。
整備計画 | 対象河川横断施設 | 整備目標 |
第1段階 | 6箇所 (1)石狩川頭首工 (2)花園頭首工 (3)永山床止工 (4)大雪頭首工 (5)石狩川愛別頭首工 (6)愛別頭首工 |
「現況の問題施設を早期改善し、サケ・サクラマス等の回遊魚を中心とした魚類の生息範囲を拡張する」を目標に事業実施する。 |
第2段階 | 9箇所 (1)北空知頭首工 (2)神竜頭首工 (3)近文頭首工 (4)中愛別頭首工 (5)中愛別発電所取水堰 (6)安足間発電所取水堰 (7)上川発電所取水堰 (8)真勲別取水堰 (9)層雲峡取水堰 |
「全代表対象魚に対して遡上環境を改善すること」を目標に第1段階整備後の改善効果を見て事業化する。 |
将来計画 | 1箇所 (1)大雪ダム |
今後の検討課題施設(ハイダム)については、「将来計画」として位置づける。 |
-

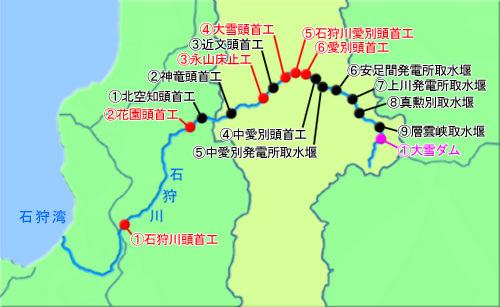

石狩川本川の事業対象施設位置
