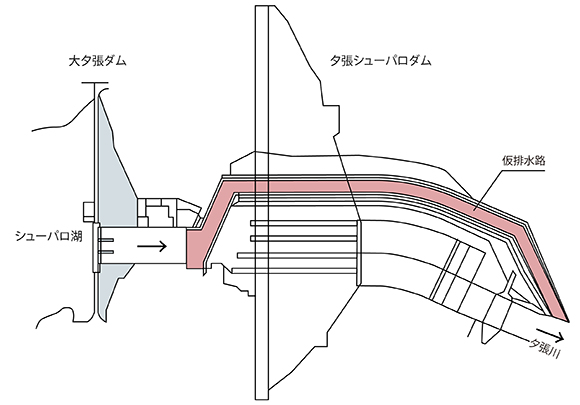

ダムの基礎掘削、コンクリート打設等は地面が乾いた状態で行う必要があるため、延長約430mの開水路によりダム建設地を流れる夕張川を左岸側へ切換えました。
川の切り換えは、脇の山にトンネルを掘って水を流す方法もありますが、夕張シューパロダムの場合は、大夕張ダムからのスペースが狭いこと、大きなトンネル断面が必要となることから、まずは川を左右半分ずつに仕切る「半川締切(はんせんしめきり)方式」(開水路:対象流量390m3/s(2年確率流量)にて行いました。
川の切り換えは、脇の山にトンネルを掘って水を流す方法もありますが、夕張シューパロダムの場合は、大夕張ダムからのスペースが狭いこと、大きなトンネル断面が必要となることから、まずは川を左右半分ずつに仕切る「半川締切(はんせんしめきり)方式」(開水路:対象流量390m3/s(2年確率流量)にて行いました。
- 仮排水路工平面図
- 仮排水路工下流面図 (夕張川側から見た図)
