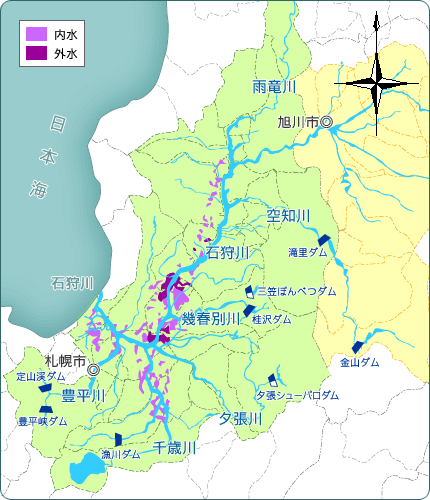

石狩川 主な治水年表
明治2年(1869)
蝦夷開拓使の設置、蝦夷を北海道と改める
明治7年(1874)
大友堀(現在の創成川)の拡幅改良、豊平川に水門を設置し水門上下流の豊平川に堤防を施工
明治29年(1896)
河川法制定
明治31年(1898)
9月、全道に未曽有の大出水(死者112名)
明治32年(1899)
岡崎文吉博士を招へいして石狩川治水計画に関する調査に着手
明治37年(1904)
7月、石狩川流域に大出水
明治43年(1910)
第1期拓殖計画(明43~昭元年)の策定、石狩川の本格的治水工事着手
大正7年(1918)
石狩川捷水路(しょうすいろ)工事に着手
大正11年(1922)
8月、石狩川流域に大出水(死者7名)
昭和6年(1931)
石狩川 生振捷水路の通水(大7~昭6年)
昭和7年(1932)
8月、石狩川流域に大出水
昭和11年(1936)
夕張川切替工事(大11~昭11年)
昭和16年(1941)
豊平川切替工事(昭7~昭16年)
昭和24年(1949)
幾春別川切替工事(昭16~昭24年)
昭和26年(1951)
北海道における最初の多目的ダム着手(桂沢ダム)
昭和32年(1957)
幾春別で桂沢ダム完成(昭26~昭32年)
昭和36年(1961)
7月、石狩川流域に大出水(死者11名)
昭和37年(1962)
8月、石狩川流域に大出水(死者7名)
昭和39年(1964)
河川法改正
昭和40年(1965)
石狩川水系工事実施基本計画策定
昭和41年(1966)
8月、石狩川流域に大出水(死者5名)
昭和42年(1967)
空知川で金山ダム完成(昭36~昭42年)
昭和44年(1969)
石狩川 砂川捷水路通水
(石狩川下流の河道が29箇所の捷水路により約60キロメートル短縮と約16キロメートルの自然短絡の短縮)
(石狩川下流の河道が29箇所の捷水路により約60キロメートル短縮と約16キロメートルの自然短絡の短縮)
昭和45年(1970)
7月、石狩川上流を中心に大出水
昭和46年(1971)
石狩川上流で直轄砂防事業に着手
昭和47年(1972)
豊平川で豊平峽ダム完成(昭42~昭47年)
昭和50年(1975)
8月、石狩川流域を含む全道的に大出水(死者9名)
昭和50年洪水石狩川激甚災害対策特別緊急事業に着手(昭50~昭54年)
石狩川上流で大雪ダム完成(昭43~昭50年)
昭和50年洪水石狩川激甚災害対策特別緊急事業に着手(昭50~昭54年)
石狩川上流で大雪ダム完成(昭43~昭50年)
昭和54年(1979)
豊平川で高水敷整備のため河川環境整備事業(昭46~昭54年)
昭和55年(1980)
千歳川で漁川ダム完成(昭49~昭55年)
昭和56年(1981)
8月、全道で記録的豪雨による大出水(死者2名(上旬)、死者1名(下旬))
8月出水で石狩放水路緊急暫定通水
昭和56年洪水石狩川激甚災害対策特別緊急事業に着手(昭56~昭61年)
8月出水で石狩放水路緊急暫定通水
昭和56年洪水石狩川激甚災害対策特別緊急事業に着手(昭56~昭61年)
昭和57年(1982)
石狩川水系工事実施基本計画改定
豊平川で直轄砂防事業に着手
石狩放水路完成(昭47~昭57年)
豊平川で直轄砂防事業に着手
石狩放水路完成(昭47~昭57年)
昭和63年(1988)
8月、雨竜川を中心に大出水
平成2年(1990)
豊平川で定山渓ダム完成(昭53~平元年)
幾春別川で幾春別川総合開発事業(新桂沢ダム・三笠ぽんべつダムの整備)に着手(桂沢ダムの再開発)
幾春別川で幾春別川総合開発事業(新桂沢ダム・三笠ぽんべつダムの整備)に着手(桂沢ダムの再開発)
平成7年(1995)
石狩川下流で砂川遊水地完成(昭62~平7年)
夕張川で夕張シューパロダムの整備に着手(大夕張ダムの再開発)
夕張川で夕張シューパロダムの整備に着手(大夕張ダムの再開発)
平成9年(1997)
河川法改正
平成11年(1999)
空知川で滝里ダムの完成(昭58~平11年)
平成12年(2000)
雨竜川で床上浸水対策特別緊急事業 大鳳川新水路完成(平7~平12年)
平成13年(2001)
9月、石狩川流域に大出水
石狩川下流自然再生事業(当別地区)の整備に着手
石狩川下流自然再生事業(当別地区)の整備に着手
平成14年(2002)
茨戸川水環境整備事業(茨戸川清流ルネッサンスⅡ)に着手
平成15年(2003)
石狩川上流で牛朱別川分水路完成(昭59~平15年)
平成16年(2004)
石狩川水系河川整備基本方針策定
平成18年(2006)
幾春別川新水路完成(平3~平18年)
石狩川下流浚渫工事(昭42~平18年)
石狩川上流で忠別ダム完成(昭59~平18年)
石狩川下流浚渫工事(昭42~平18年)
石狩川上流で忠別ダム完成(昭59~平18年)
平成19年(2007)
石狩川(下流)(上流)、豊平川及び千歳川等6大支川の河川整備計画策定(平17~平19年)
石狩川下流自然再生計画策定
石狩川下流自然再生計画策定
平成20年(2008)
千歳川遊水地群の整備に着手
平成22年(2010)
石狩川の本格的な治水工事から100年
平成23年(2011)
9月、石狩川流域に大出水
平成24年(2012)
北村遊水地の整備に着手
